来源:水电五局
发布时间:2015年02月09日
点击数: 398
2月3日,由水电五局总承包的EPC项目科特迪瓦苏布雷水电站厂房主体第一块混凝土浇筑完成,标志着该电站厂房主体工程转入混凝土施工阶段。
水电五局项目部为实现厂房主体首仓混凝土浇筑,不断优化资源配置,从施工方案、质量保证、设计图纸及技术要求报批等方面与监理工程师进行专项协调,针对出现的问题,迅速完善方案并通过审批。现场施工实行两班倒工作制,持续高强度进行石方保护层开挖、固结灌浆、钢筋绑扎、模板安装等工作。厂房主体浇筑混凝土首仓长23米,宽15米,混凝土厚度为 1.4米,需浇筑混凝土方量约520立方米。该仓位由于部位特殊埋件较多,通过泵车采用台阶法浇筑。经过1个月的攻艰克难,顺利实现了厂房主体首仓混凝土浇筑任务。这该项目继厂房首仓垫层混凝土浇筑后,实现的又一重点节点目标。
苏布雷水电站是科特迪瓦国家能源平衡战略的核心项目,也是该国最大的水电站。电站总装机容量27.5万千瓦。主要建筑物由大坝、副坝、泄洪闸、引水渠、发电厂房、尾水渠等组成。发电厂房分为主厂房和副厂房。主厂房上部结构长110米,宽22米,地面以上高度为21米。墙柱类型为排架结构,屋顶类型为网架结构。副厂房为三层建筑物,长度109.3米,宽度10米,建筑高度14.7米。
自2013年5月,苏布雷水电站工程破土动工以来,水电五局项目以高效的施工、优质的管理,受到科特迪瓦总统、总理、能源部长的高度赞誉。枢纽工程混
凝土总量约20万立方米,月高峰强度2万立方米,预计2016年12月实现首台机组发电。(李科)

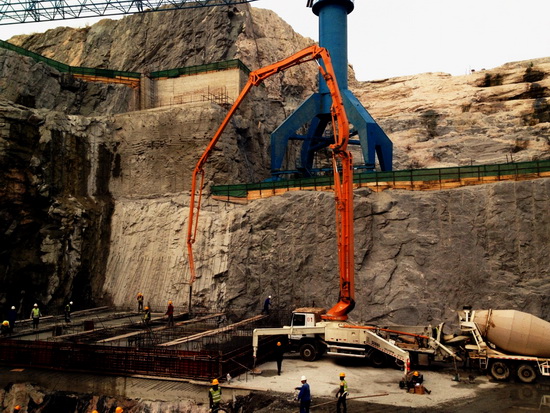

厂房主体首仓混凝土浇筑现场
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
