来源:四川日报网
发布时间:2013年08月02日
点击数: 1253
7月25日,由水电五局一分局承建的国家重点建设项目、西部大开发重点工程黄河海勃湾水利枢纽大坝工程全部完工,为该枢纽工程8月份下闸蓄水奠定了基础。

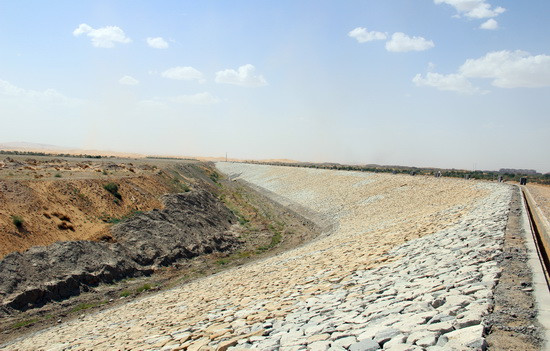

黄河海勃湾水利枢纽工程土石坝a工程
我国独一无二的“沙漠水库”——海勃湾水利枢纽位于黄河干流内蒙古境内,是是国家西部大开发和该自治区“十一五”水利发展规划的重点建设项目,也是黄河内蒙古段惟一一座调节控制性水利枢纽。建成后将配合上游龙羊峡、刘家峡水库的防凌调度,与下游三盛公水利枢纽工程共同构成完善的防凌工程体系,提高黄河内蒙古河段防洪标准,为平稳封河、开河创造良好条件,减轻宁蒙河段防凌负担。同时,枢纽电站还将利用水利发电调峰优势,向蒙西电网提供3.82亿度电,缓解蒙西地区的供电矛盾需求。该项工程对促进沿黄地区经济社会发展,调配沿黄各盟市水资源,调节乌兰布和、库布其、毛乌素三大沙漠交汇区域的小气候,改善区域生态环境都具有十分重要的作用。
海勃湾水利枢纽工程主要由河床电站、泄洪闸、土石坝等建筑物组成。水库正常蓄水位1076.米,总库容4.87亿方,电站总装机容量9万千瓦。水电五局承建的该枢纽工程土石坝施工任务,全长5864.2米,主要包括坝基土方开挖、地基处理、基础防渗墙及坝体填筑工程。
自2011年4月该土石坝工程开工以来,水电五局项目部广大员工锐意进取,发扬水电五局“自强不息,勇于超越”的精神,克服了当地气候寒冷、风沙大等恶劣施工条件,开工首月便超额完成了月度坝基开挖施工任务。但受地基处理工程无设计施工图纸的影响,坝体填筑等工序无法进行。业主单位统一调整枢纽工程工期,将土石坝标段完工工期调整为2013年8月31日。
2012年3月初,乌海市政府和大唐业主对工程工期提出了新的“2012年土石坝标段基本完工”的节点目标要求。该工程节点目标,大大压缩了土石坝工程各工序的有效施工时间、施工强度大大增加。对此,水电五局项目部带领广大员工,进一步解放思想、统一认识、凝聚力量,以更大的信心和勇气来迎接新的挑战。经项目部精心组织,在全体参建员工的精诚团结和努力下,地基处理工程于2012年7月6日全部完成,提前40天实现节点目标,为后续基础防渗墙工程的施工赢得了宝贵的时间;基础防渗墙施工采用交替沉模地下连续墙新技术填补国内空白,2012年11月5日全部完成防渗墙施工,提前31天实现了节点目标; 2012年11月26日,土石坝全线填筑至1077.0米高程,提前35天实现了节点目标;2013年7月25日,随着,该土石坝干砌石护坡全线砌筑至坝顶高程,大坝工程全部完工,为该枢纽工程8月底具备下闸蓄水奠定了基础。 (陈琛 记者 刘川)
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
