来源:中国电建昆明院黄登工程项目部
发布时间:2015年05月11日
点击数: 632

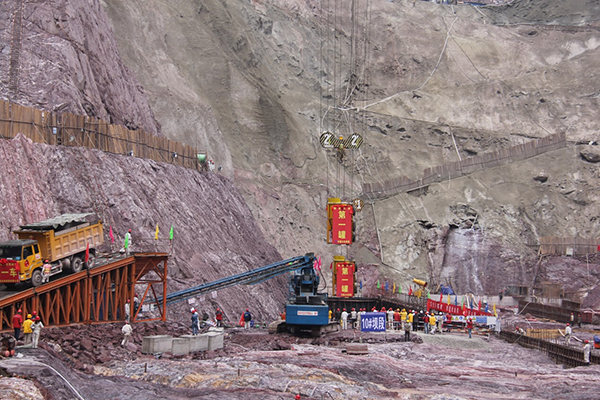

2015年4月30日上午9时,黄登水电站大坝实现了首仓混凝土浇筑,这标志着主体工程已由开挖向混凝土浇筑转序,工程建设顺利有序推进。
黄登水电站位于云南省兰坪县境内,采用堤坝式开发,是澜沧江上游曲孜卡至苗尾河段水电梯级开发方案的第六级水电站,上游与托巴水电站,下游与大华桥水电站相衔接。电站装机容量1900MW,保证出力507.95MW,年发电量86.29亿kWh。工程枢纽主要由碾压混凝土重力坝、坝身泄洪表孔、泄洪放空底孔、左岸折线坝身进水口及地下引水发电系统组成。碾压混凝土重力坝坝顶高程1625m,最大坝高203m,为在建的最高碾压混凝土重力坝。工程于2008年12月开始筹建,2013年11月实现大江截流,计划2018年底首台机组投产发电,2019年9月底工程完工。
昆明院高度重视工程设计优化工作,对设计优化进行了总体规划和策划。在工程开挖过程中,项目部设总班子及时跟踪现场揭示的工程地质条件,适时开展设计优化工作。工程坝基通过设计优化,共减少石方开挖16.5万m3,混凝土12.7万m3,固结灌浆约6万m,工程效益显著。
2015年4月27日-29日,中国水利水电建设工程咨询有限公司在黄登水电站工地主持召开了黄登水电站大坝建基面设计优化第三次咨询暨高程1475m以下坝基验收会,验收委员会同意坝基通过验收,4月30日上午9时工程顺利实现了大坝首仓混凝土浇筑。
原标题:黄登水电站大坝实现首仓混凝土浇筑
