浙江仙居蓄能电站首台机定子吊装成功

来源:水电五局

发布时间:2015年07月21日

点击数: 396

7月16日,由水电五局制安分局承建的浙江仙居抽水蓄能电站首台机组定子吊装成功。仙蓄公司总经理姜成海、监理及水电五局项目员工共同见证了这一时刻。



浙江仙居抽水蓄能电站共安装4台国内单机容量最大的37.5万千瓦机组,总装机容量150万千瓦。定子最大外径尺寸为直径7350毫米,高度5825毫米。定子装配总重量为360吨,平衡梁和吊具重量为73吨。这次定子吊装总重量达433吨,仙蓄主厂房两台桥机起吊设备额定荷载为600吨,具有较高的作业风险。仙居公司按照四级风险管控,在作业前对风险进行充分评估和辨识,并制订有效的控制措施,是确保设备安全、人身安全的关键。



为了定子能够顺利吊装,水电五局仙居项目部提前一个月成立了1号机定子吊装领导小组和工作小组,设置现场吊装作业组、设备检查工作组、岩锚梁监测组、安全风险监督组等,先后共召开4次专题技术讨论会,相继完成地下厂房桥机、吊具、机坑内外、岩锚梁、安全风险分析、电源可靠性、应急措施等分项检查。

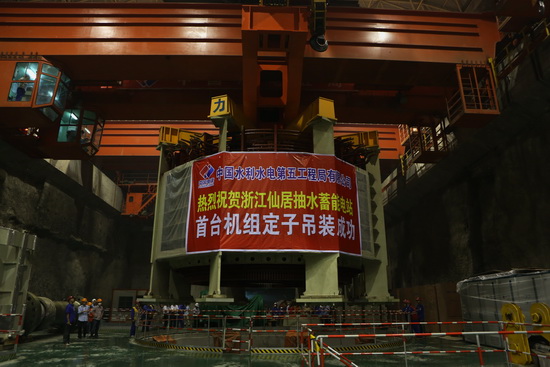

10时,仙居蓄能电站地下厂房安装间,只听在总指挥的一声令下,两台300吨的桥机联合作业牵引着433吨重的定子向首台机坑方向缓缓上升、平稳移动,历时48分钟,首台机定子顺利吊入发电机机坑就位。至此,实现了仙蓄电站工程重大节点,为今年底无水调试以及2016年"一年四投"的目标奠定了坚实的基础。  (陈治东/文 姜如洋/摄)
