龙勤天下甘自来—柬埔寨甘再水电站建设记略

来源:北极星电力网

发布时间:2015年07月24日

点击数: 280

 2015年3月1日,柬埔寨甘再水电站收到电费回款突破1亿美元。这是电站正式进入商业运行两年半来,颇令投资方心花怒放的消息。按照这样的效益计算,这座特许经营40年的境外水电站,将为中国水利水电建设股份公司(简称中国水电)带来非常可观的收益。





而电站给予柬埔寨方面的收益,则远远超出了经济的范畴。甘再水电站的投产发电,让整个柬埔寨的电力供应翻了一番,工农业生产由此进入跨越式发展。而这座被誉为柬埔寨的 "三峡工程",已然成为洪森政府改善民生的标志性项目,被执政党高高树立在全国大选的宣传牌上。





甘再水电站,有如镶嵌在中国海上丝绸之路的一座灯塔,散发着引领中国电建企业"走出去"的光芒。这个中国企业和境外国家发展共赢的故事是怎样演绎的?让我们回过头来看一看吧!



决择:海上丝路谋共赢



公元前138年,汉武帝遣张骞出使西域,首辟丝绸之路。几乎同一时期,中国商船过南中国海、穿马六甲海峡,进入印度洋、波斯湾沿海地区,成就了海上丝绸之路。



公元2004年,借着中国企业如火如荼"走出去"的东风,中国水电把目光投向了东南亚一带,这里正是当年祖先们海上丝绸之路走过的地方。由于世界经济发展的不平衡,这里的生产力和民生建设滞后,亟待基础设施建设项目来驱动。



几番考察、规划加谈判,中国水电的电力发展计划赢得了渴望发展的柬埔寨政府和人民的支持,得以将境外第一个以BOT模式(建设-运营-移交)开发实施的水电项目,放在了柬埔寨王国贡布省境内的甘再河上。



2004年7月,柬埔寨工业部对甘再水电工程进行BOT国际招标,中国水电牵头西北水电勘察设计院和中国水电八局,顺利夺得第一标。



按照中国水电与柬埔寨工业部的开发计划,甘再水电站总投资2.8亿美元,包含4年的施工时间,特许经营期为44年,电站收益双方共享。40年的商业运行期结束后,整个电站无偿交给柬方。



2006年4月8日,中国总理和柬埔寨首相共同出席开工仪式,甘再水电站自此成为柬埔寨最大、也是最耀眼的"明星工程"。

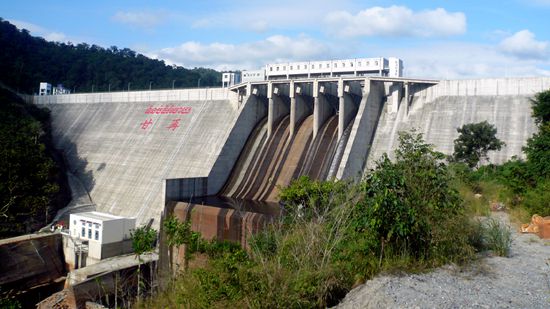

甘再水利枢纽工程由PH1电站、PH2电站和坝后PH3电站组成,布置有碾压混凝土重力坝和右岸发电厂房,总装机容量为19.41万千瓦,年平均发电量为4.98亿千瓦时。电站枢纽具有发电、灌溉、供水、旅游等多项功能。



对于一个当时全国电力装机仅有18万千瓦的小国来说,突然再增加一倍以上的电力,这个电能不能卖得出去?并非投资者心中完全有底,特别是在这个饱受战乱、民不聊生的国度。然而,中国水电相信,在20世纪的今天,柬埔寨需要发展,柬埔寨人民渴望发展。发展就是硬道理。



"就算是后来甘再电站的动态总投资增加到3.4亿美元,中国水电的决策者也丝毫没有动摇对这个BOT项目的信心"。回忆起甘再电站前期决策过程,中国水电八局党委书记黄敏感慨地说。



  施工:地雷阵中建电站



目标既定,中国水电八局100多名员工开进了柬埔寨,他们决心甩开了膀子,用最快的速度把一座现代化的水电站摆进甘再河畔的热带丛林。



然而谈何容易。要知道,甘再水电站几乎是建设在昔日的雷场之上。



由于之前同邻国越南的多年争战,柬埔寨热带丛林里满是地雷;有的挂在树上,有的埋在地下。据当地媒体报道,这些地雷每年造成约200人死伤。



参加过甘再水电站施工的全国劳模李雪江回忆说:"林中散发着刺鼻的糜烂气味。要命的是,热带丛林的工地四周满是地雷,还有毒蛇、毒虫时常出没,猿猴、野猪的叫声经常听得到。"



但柬埔寨要发展,人民渴望电力,时间等不及。



于是扫雷和工程建设同步进行。柬政府军派出一排工兵,对甘再工程勘探区域、建设区域以及库区进行了三次拉网式的扫雷,挖出地雷500多个。那段时间的工地上,参建员工每天都可以见到排雷工兵进出,也常能听到排雷兵和当地乡民被炸伤的消息,心里多少有些担忧。



工程测量是整个工程建设最先面对地雷威胁的工种。水电八局甘再项目部测量工程师汪建设,有着丰富的测量经验和不畏艰险的精神。他带着6名柬工背上干粮,再扛着十几公斤重的测量仪器,翻山越岭进行测量,7天拿下20万平方米的左岸砂石系统地形补勘。



2007年9月,汪建设和测量队的同事准备进四号料场测量,却听当地柬民反映山上埋有地雷。项目部立即请来政府军10名工兵,果然挖出了12颗地雷。谈起这事,汪建设至今心有余悸。



施工环境的恶劣没有吓住建设者,当地贫乏的施工资源和糟糕的交通倒是常常困扰着建设者,几乎所有的设备和物资全靠中国进口,甘再水电站在最初的建设中举步维艰。



真正打开施工局面几乎已经到了2008年。



这年3月15日,砂石拌和系统投产。10月23日,反调节堰截流成功。11月18日,河床截流成功。12月10日,大坝开始浇筑垫层混凝土。



2009年2月,大坝正式开始碾压混凝土施工,随后混凝土施工数量一路攀升。最高峰的2010年,每个月碾压混凝土施工强度达14万方,这在缺乏各种资源的原始森林里,不能不说是个奇迹。



困难最终没有难住中国水电人。2009年9月26日,PH2厂房首台机组提前两个月发电,为柬埔寨人民无偿送出源源不断的电力。到2011年底,甘再水电站大大小小8台机组全部投产发电,实现了柬埔寨人民的百年梦想。



2012年8月1日,甘再水电站正式起算商业发电计量。到2015年3月1日累计发电12亿度。此前试运行期间的电力生产,全部无偿奉献给了柬埔寨人民。



影响:千秋功业泽后人



2010年春节期间,凤凰卫视连续三晚黄金时段播出《龙行天下》,将柬埔寨甘再水电工程建设情况展示在世人面前。



在这部大型纪录片中,凤凰卫视剖析了中国经济的新走向,展示了近年来中国国有及民营经济在海外的发展历程,将柬埔寨甘再水电站定位为中国企业走向国际的成功范例。



而来自于柬埔寨的声音,也同样将甘再水电站看作是柬中两国的双赢。2013年3月,洪森首相在接受新华网记者专访时特别强调说:"近年来,中国给予柬埔寨很大帮助,甘再水电站就是其中之一"。此前,柬埔寨政府还将最优秀工程奖毫不吝啬地颁给了建设中的甘再水电站。2013年12月,甘再水电站作为中国企业建设的境外工程,也获得了中国建设工程的最高奖——鲁班奖。



为了让甘再河有限的水流最大限度的发挥效益,西北院充分发挥中国设计因地制宜的特色,将甘再项目设计成3个发电厂房组成的实用性电站。其中,PH1为引水式电站,安装3台单机容量60MW的竖轴混流式机组。PH2为河床式电站,安装3台单机容量3.1MW的灯泡贯流式机组和1台单机容量0.8MW的贯流式机组。PH3电站安装1台容量为4.0MW混流式水轮发电机组。



圆满完成甘再水电站从前期工程、大江截流、碾压大坝、机组安装整个建设过程的水电八局,自然而然也成了甘再水电工程的受益者。他们不但保质保量按时实现了电站建设目标,还为柬方培训了一大批水利水电施工技能队伍,他们勤奋、睿智、敢想敢干的精神作风,给柬埔寨人民和电力投资建设企业留下了深刻印象。



"人勤春来早"。在此之后,中国水电在多个基础设施领域和柬埔寨共同开发,不断发展壮大。仅中国水电八局一家,就顺利承接了柬埔寨斯登沃代水电站、额勒赛水电站和斯伦河、斯东河流域水利工程多个标段项目,2014年又承接了柬埔寨桑河水电站的施工重任,成功将柬埔寨区域打造成可持续发展的海外业务项目群。



甘再水电站给予中国水电的,不只是投资回报,不仅是市场占有,不光是海外项目建设经验。更为重要的是,赋予了中国水电人不断扬帆海外、与世界一流企业争雄的信心。



中国水电人正总结着甘再水电站的成功经验,浩浩汤汤投身于中国波澜壮阔的"海上丝绸之路"的大潮中。(作者:王济林 庞卡)
