今天是2024年07月20日 星期六

安谷水电站5台机全部投产发电

来源:水电五局

发布时间:2015年09月07日

点击数: 242

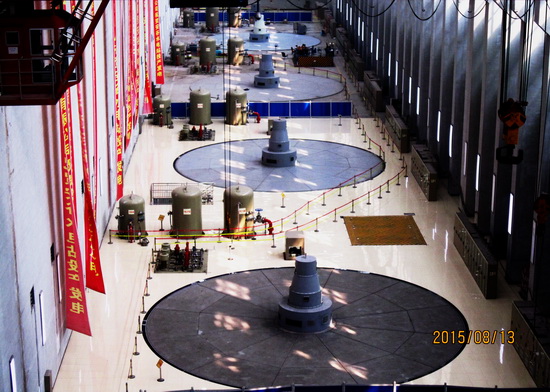

8月31日23时12分,随着,大渡河安谷水电站4号机顺利通过72小时试运行并网发电。至此,由水电五局承建的西部大开发重要的水电开发项目大渡河安谷水电站5台机组全部投产发电。



大渡河安谷水电站是中国电建集团投资、开发、建设、运营的、西部大开发重要的水电开发项目,位于四川省乐山市境内的大渡河干流上,是大渡河干流梯级开发中的最后一级。电站兼顾发电、防洪、航运、灌溉和供水等功能,采用混合开发方式,安装4台19万千瓦水轮机组和1台1.2万千瓦生态机组,总装机容量77.2万千瓦,多年平均发电量31.44亿千瓦时。水电五局制安分局承建了该电站5台机组的机电安装施工任务。



该电站机电安装工程自2013年1月28日开工建设以来,水电五局项目部努力克服厂家设备到货严重滞后、工期紧、高温天气等诸多不利因素,积极协调业主厂家,督促设备零件尽早到货,同时,耐心安抚员工情绪,鼓舞员工保持乐观积极向上的工作心态,合理安排工期,高标准、严要求,实现了业主的发电工期目标,并创造了多项施工记录。2014年12月11日,该电站首台机组成功并网发电,12月28日,2号机组成功并网发电。电站机组安装创一月双投的施工纪录;2015年1月3日,5号机组并网发电。电站机组安装实现了"二月三投"的重大节点;2015年5月3日,3号机组投产发电;2015年8月31日,4号机组并网发电,确保了机组安装优质高效的施工目标,实现该机组安装工程的完美收官。(李汝倩)



特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
