锦屏一级电站第三阶段蓄水将开始

来源:中国水电顾问集团公司

发布时间:2013年09月17日

点击数: 1007

2013年9月5日至13日,由水电顾问集团专家委员会委员杨多根、副总工程师余奎带领的专家组一行19人在锦屏一级水电站工地圆满完成了枢纽工程第三阶段蓄水安全鉴定各项工作。

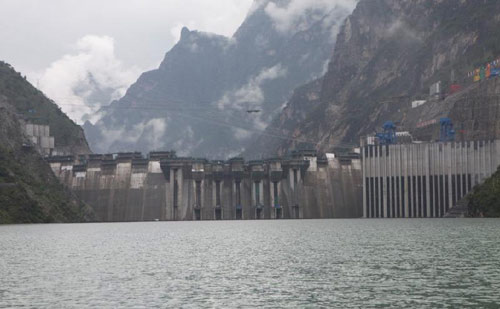

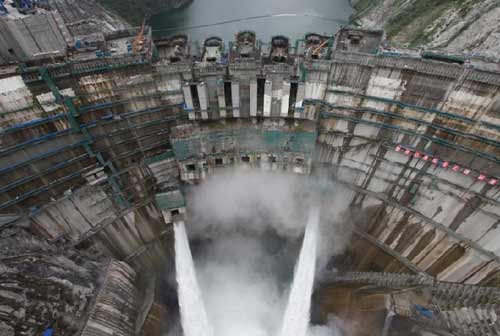

锦屏一级水电站是雅砻江下游控制性水库,正常蓄水位1880m,死水位1800m,正常蓄水位以下库容77.6亿m3,属年调节水库。电站装机容量3600MW,枢纽工程由混凝土双曲拱坝、坝后水垫塘及二道坝、右岸泄洪洞、右岸岸塔式进水口、引水系统、地下厂房及开关站等组成。大坝坝顶高程1885.00m,最大坝高305m,为世界最高混凝土双曲拱坝。



锦屏一级水电站枢纽工程蓄水安全鉴定工作划分为四个阶段进行。第一阶段为左右岸导流洞下闸封堵,水库水位壅高,导流底孔敞泄泄流;第二阶段为导流底孔控泄,水库初期蓄水至设计死水位1800m,第一、第二阶段工作已经完成;第三阶段为导流底孔下闸封堵,水库初期蓄水至1840m;第四阶段为导流底孔封堵施工完成后,水库初期蓄水至设计正常蓄水位1880m。



第三阶段蓄水安全鉴定工作期间,专家组通过现场调查、认真研阅自检报告及相关资料,并就工程建设有关问题与参建单位进行交流讨论等,全面了解工程设计、工程进度和工程质量状态,分析了第三阶段蓄水与2013年防洪度汛方案以及第二阶段蓄水以来枢纽各建筑物运行状况,对存在问题进行了深入研究,编制完成了第三阶段蓄水安全鉴定报告。蓄水安全鉴定专家组认为,锦屏一级水电站枢纽工程具备2013年9月中旬开始第三阶段分期蓄水至1840m的条件。
