今天是2024年11月14日 星期四

中国水电八局承建的湘江长沙综合枢纽工程即将全面竣工(图)

来源:红网

发布时间:2016年03月22日

点击数: 568

湘江长沙综合枢纽工程最后两台发电机组(5、6号机组)将于4月底并网发电,目前设备调试已进入冲刺阶段。5、6号机组并网发电,标志着枢纽工程全面竣工。

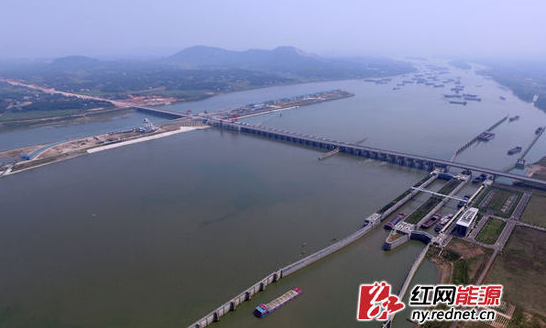

  湘江长沙综合枢纽工程将全面竣工



湘江长沙综合枢纽工程为湘江干流9级开发的最下游一级,其主要开发任务是保证长株潭城市群生产生活用水,适应滨水景观带建设和进一步改善长沙—株洲段航道通航条件为主,兼顾发电等功能。



工程坝址位于长沙市下游望城区境内的蔡家洲,上距株洲航电枢纽132公里,下距城陵矶146公里。枢纽主要建筑物由双线2000吨级船闸、泄水闸、电站和坝顶公路桥组成。电站为河床式厂房,总装机容量57MW,安装6台单机9.5MW的灯泡贯流式机组,年均发电量2.32亿度。



工程于2009年12月开工;2011年3月底,一期工程完工;2012年10月10日,二期工程完工,成功实现蓄水、通航、通桥目标;2012年8月,三期工程开工。2015年9月底,三期工程土建主体结构施工完成。



中国水电八局承建了枢纽右汊一期泄水闸工程,左汊二、三期泄水闸及电站厂房工程和厂房金属结构及设备安装工程。



特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
