十张图表看清十三五水电大棋局:5000亿巨资投向哪里?

来源:华夏能源网

发布时间:2016年04月20日

点击数: 284

伴随各种文件的陆续下发,加之政企各方的慎入研讨,煤电、光伏、风电等在十三五期间的发展规划已基本确定。那么,在中国能源结构中长期占有重要位置的水电又将在未来如何发展?



华夏能源网记者依据国家能源局于最近完成起草的《水电发展"十三五"规划(征求意见稿)》的核心内容,揉合相关研报和过往的公开资料,梳理和核算相关数据制成表格,供读者来认识水电发展的整体格局、趋势和投资要点。



  一、十二五成绩如何?

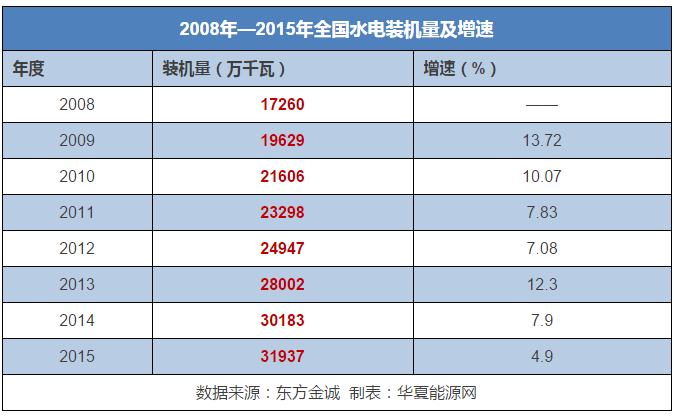

我国水电目前总装机容量已达3.19亿千瓦,占全球水电装机容量的1/4。"十二五"期间,我国常规水电新增装机约9800万千瓦,2015年底总装机达到2.97亿千瓦,完成率达115%。发电量同样高于规划目标,约1.1万亿千瓦时,占全国发电量的19.9%,在非化石能源中的比重达到73.9%。

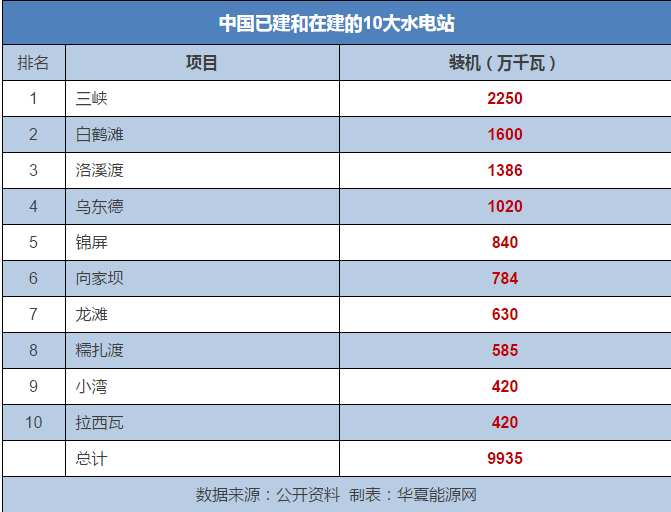

  十二五期间,中国水电发展取得了长足的进步。据中国水力发电工程学会理事长张基尧称,目前我国已经与80多个国家建立了水电规划、建设和投资的长期合作关系,占有国际水电市场50%以上份额。而从电站装机规模来看,华夏能源网记者梳理发现,在全球已建成的15大水电站中,中国的三峡、溪洛渡、向家坝等占了其中的6个席位。






  二、水电企业经营业绩如何?

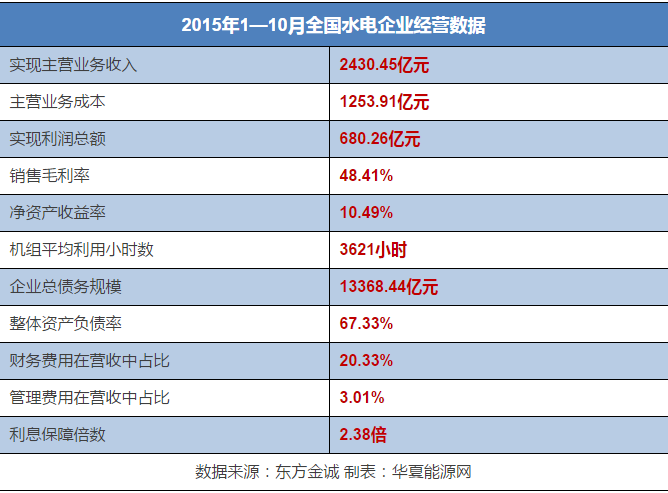

过往的数据证明,水电作为最主要的清洁能源,因享有优先上网而保障了水电的消纳,具有较强的竞争优势。2015年水力发电量增长4.2%,水电企业盈利能力维持在较高水平。虽然水电装机及债务规模继续上升,但受益于水电较强的盈利性,水电企业债务偿还压力并不算大。






  三、为何开工不足?

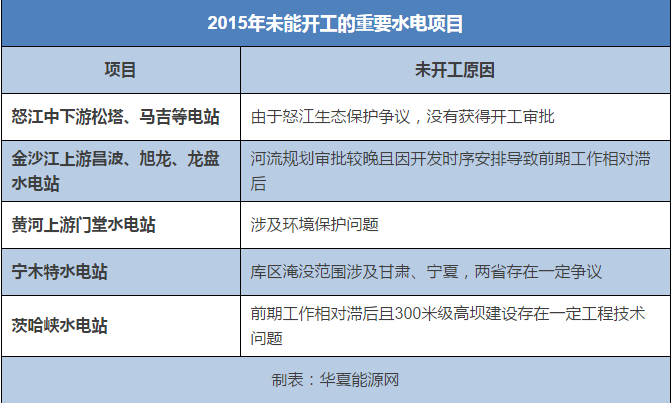

“十二五”期间水电项目审批滞后,开工项目不足,这将影响“十三五”期间投产水电项目的数量。受生态环境保护等因素影响,未能开工的水电项目主要分布在怒江中下游,金沙江上游和黄河上游等河段,累计装机规模达到2200万千瓦左右,另有500万千瓦也存在一定不确定性。






  四、大型水电基地如何建设?

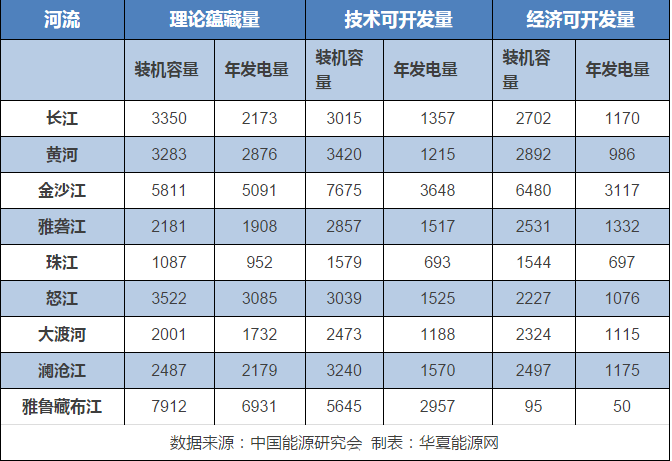

中国大陆水力资源理论蕴藏量在1万千瓦及以上的河流共3886条,水力资源技术可开发装机容量为6.61亿千瓦,年发电量为2.99万亿千瓦时,水能资源技术可开发量世界首位。

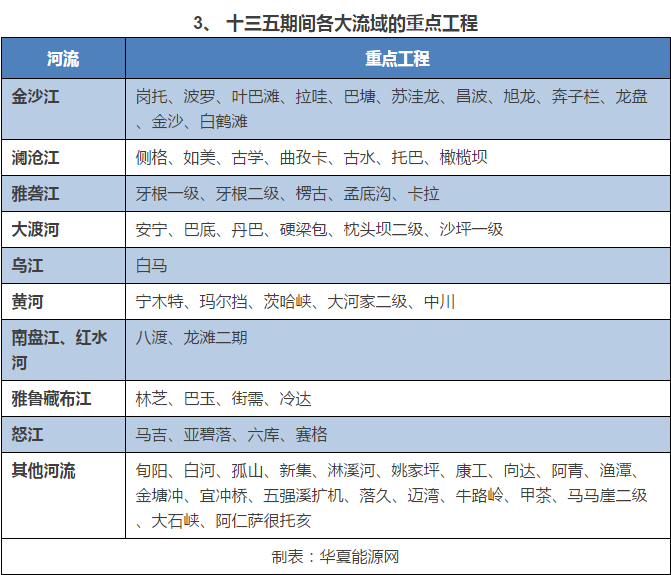

根据官方消息,“十三五”水电发展规划以西南地区金沙江、雅砻江、大渡河、澜沧江等河流为重点,积极有序推进大型水电基地建设。



下图是全国十三大水电基地规划图,总投资2万亿元以上,工程期限为1989—2050:






  国内各大干流水电开发潜力(万千瓦)






  五、“十三五”水电发展规划目标和项目

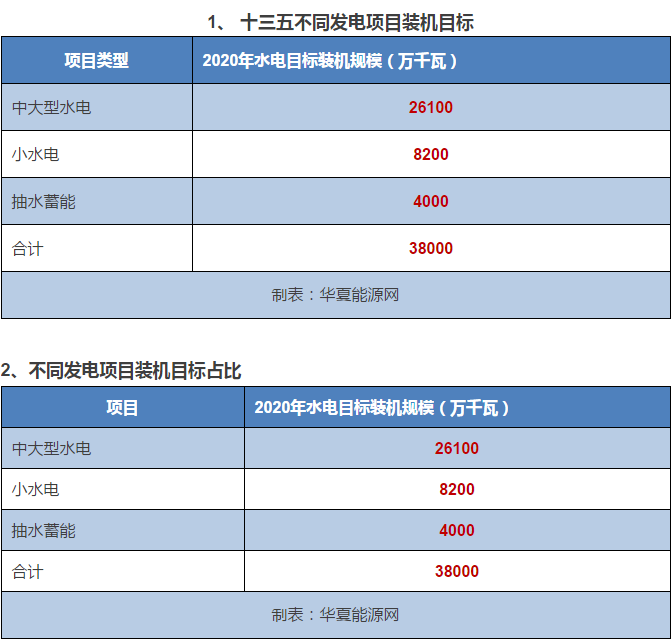

《水电发展“十三五”规划(征求意见稿)》提出“十三五”期间,水电将保持合理建设规模。全国新开工常规水电和抽水蓄能电站各6000万千瓦,共计1.2亿千瓦;新增投产水电6000万千瓦,2020年水电总装机达到3.8亿千瓦,其中常规水电3.4亿千瓦,抽水蓄能4000万千瓦;年发电量1.25万亿千瓦时。






  六、“十三五”生态环境保护和移民安置工作



据了解,“十二五”期间,水利水电工程用地达350万亩,占比近30%。“十三五”期间我国将集中力量建设一批重大水利水电工程,用地需求量很大。随着经济社会的发展、资源保护任务的加重和进一步维护农民权益的需要,一些政策规定已不能适应当前形势需要。



根据现实情况的变化,十三五期间将以多项举措保障工程建设用地需要:
