今天是2024年07月21日 星期日

【图赏】中国第二、世界第三!总装机1386万千瓦的水电巨无霸--溪洛渡水电站

来源:北极星电力网

发布时间:2016年05月10日

点击数: 555

溪洛渡水电站是国家“西电东送”骨干工程,位于四川和云南交界的金沙江上。工程以发电为主,兼有防洪、拦沙和改善下游航运条件等综合效益,并可为下游电站进行梯级补偿。电站主要供电华东、华中地区,兼顾川、滇两省用电需要,是金沙江“西电东送”距离最近的骨干电源之一,也是金沙江上最大的一座水电站。

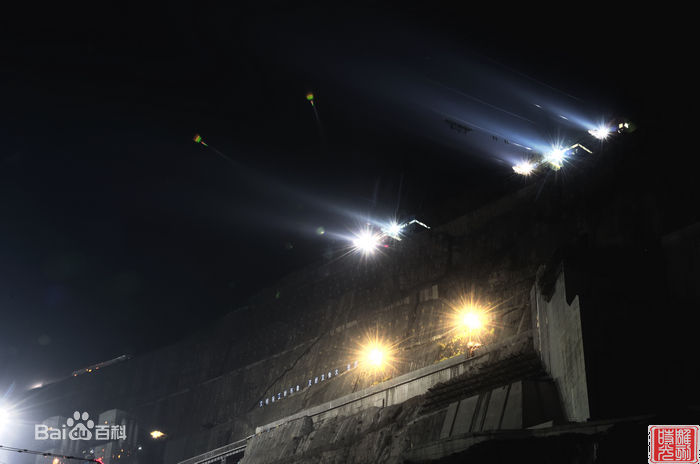

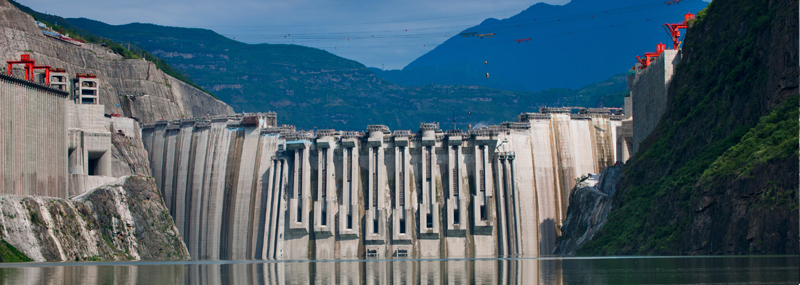

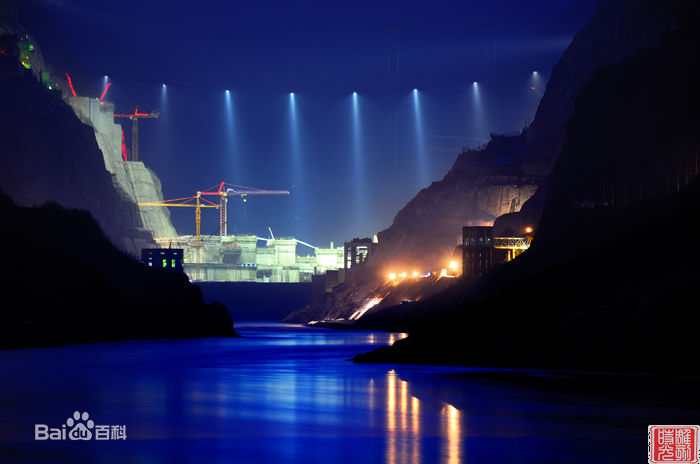

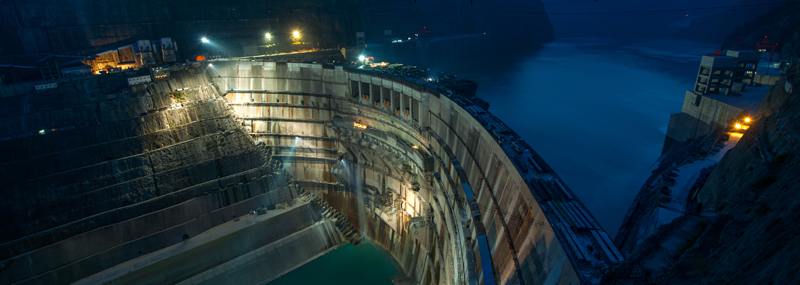

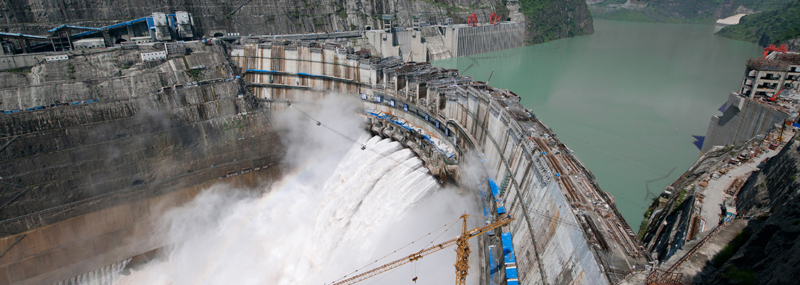

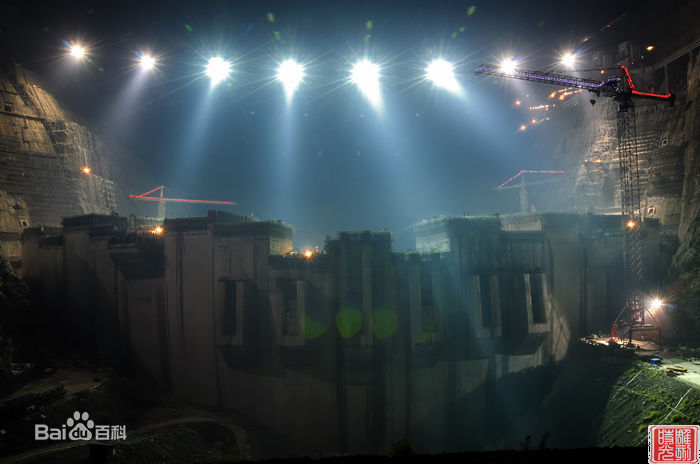

  溪洛渡大坝



装机容量与原来世界第二大水电站——伊泰普水电站(1400万千瓦)相当,是中国第二、世界第三大水电站。2005年底开工,2007年实现截流。2009年3月大坝主体工程混凝土浇筑开工,计划2013年首批机组发电电站在左、右两岸各布置一座地下厂房,各安装9台单机容量77万千瓦的巨型水轮发电机组,总装机1386万千瓦,仅次于三峡水电站和伊泰普水电站。



截至2014年4月溪洛渡左岸电站3号机组结束试运行并完成停机检修,正式投产发电,剩余4台机组正在进行安装调试,将于2014年汛前全部投运。



2014年6月30日21时50分,溪洛渡左岸1号机组结束72小时试运行,进入投产运行状态。至此,溪洛渡水电站所有机组全部投产。







溪洛渡水电站:拱坝精品 西部典范


















  建设历史



1985年,成都勘察设计研究院正式进场,开展溪洛渡水电站预可行性研究工作。



1994年4月,水利规划设计总院主持召开溪洛渡水电站坝址选择审查会,审查同意选用玄武岩坝段的中坝址。



1996年5月,成勘院提交的《金沙江溪洛渡水电站预可行性研究报告》在北京通过审查。



2002年10月16日,国家发展计划委员会批准溪洛渡水电站工程立项。


  2003年2月9日,三峡总公司金沙江开发有限责任公司筹建处成立,启动溪洛渡、向家坝两座水电站建设的前期工作。 2003年2月26日,溪洛渡水电站工程第一个招标项目一一对外交通专用公路勘察设计招标在成都开标。



2003年3月9~10日,三峡总公司分别与云南省、四川省政府签订溪洛渡水电站施工区“三通一平”征地移民协议书。



溪洛渡水电站工程于2003年底开始筹建。



2003年7月20日,溪洛渡水电站工程左岸还建公路(汶白路)开工。



2003年8月,溪洛渡水电站可行性研究报告通过审查。



2003年8月4日,三峡总公司与云南、四川两省政府联合发文,成立溪洛渡水电站施工区管理委员会。



2003年8月5日,溪洛渡水电站工程施工区第一个项目一一左右岸低线路公路开工。



2003年8月15日,金沙江溪洛渡水电站工程施工总布置及总进度计划专题研究会在宜昌召开。



2004年1月9日,溪洛渡水电站工程首批54户230名移民外迁。



2004年2月18~20日,三峡总公司总经理李永安、副总经理樊启祥一行赴金沙江考察,与四川、云南两省及其相关市州县商讨加快金沙江开发问题。



2004年4月29日,溪洛渡施工区移民搬迁任务圆满完成。



2004年5月21日,云南、四川两省政府与三峡总公司在云南永善县联合召开移民工作表彰大会。



2004年5月25日,第五届中国西部博览会在四川成都国际会议展览中心开幕。中国三峡总公司应邀参展,新闻宣传中心承办展示了“三峡工程建设与金沙江开发”。曾培炎副总理出席本次中国西部博览会,对总公司展区给予了特别关注。副总经理樊启祥陪同参观。



2004年6月,水利部的水函【2004】106号文批复了溪洛渡水电站水土保持方案报告。



2004年6月,三峡总公司成立溪洛渡工程建设部,全面负责溪洛渡水电站建设管理。



2004年6月11日,三峡总公司分别与水电六局和葛洲坝集团公司签订溪洛渡水电站导流洞及电站进水口开挖工程施工合同。导流洞及电站进水口开挖工程是溪洛渡水电站第一个主体工程项目。



2004年6月21~22日,溪洛渡工程大坝混凝土浇筑方案专家咨询会在成都召开。



2004年10月8~15日,总公司张超然总工在成都主持召开金沙江溪洛渡水电站混凝土拱坝优化设计审查会。潘家铮等19位专家应邀出席会议。


  2004年10月17日~20日,溪洛渡水电站地下工程设计及施工岩石力学专家咨询会议在成都召开,钱七虎等20多位专家参加会议。



2005年1月17日,三峡总公司樊启祥副总经理在溪洛渡工地主持召开溪洛渡水电站工程建设2005年工作会议。李永安总经理出席会议并作了重要讲话,要求“工程建设好、移民安置好、综合治理好、团队协作好”,把溪洛渡、向家坝工程建设成为西南水电开发的典范工程。



2005年2月26日~27日,金沙江溪洛渡水电站电气主接线、引出方式和开关站位置选择专题审查会在成都召开。



2005年2月28日~3月2日,溪洛渡水电站主体工程实施规划审查咨询会在溪洛渡工地召开。



2005年3月21日~23日,溪洛渡水电站混凝土原材料和导流洞(含尾水洞)混凝土配合比试验成果审查会在成都召开。



2005年3月28日~4月1日,总公司应邀参加了在成都举办的四川国际水电博览会。总公司新闻宣传中心承办展示了“三峡工程建设与金沙江开发”。



2005年4月,国家环保总局的环审【2005】315号批复了溪洛渡水电站环境影响报告书。



2005年4月27日~29日,溪洛渡水电站泄洪建筑物布置设计优化审查会在溪洛渡工地召开。



2005年4月30日,溪洛渡水电站导流洞上层开挖结束,第一个节点工期目标实现。



2005年5月15日~16日,溪洛渡水电站引水发电系统及泄洪洞工程招标规划审查会在成都召开。



2005年6月3日~4日,金沙江下游梯级水电站地震监测预警系统总体规划方案审查会在成都召开。



2005年6月11日~14日,溪洛渡水电站引水发电建筑物与泄洪洞工程招标设计审查会在成都召开。



2005年11月,中国国际咨询公司受国家发改委的委托,完成了溪洛渡水电站工程建设项目评估报告。



2005年11月10日,国家发改委在北京召开溪洛渡工作会议,明确了溪洛渡电站工程已基本具备开工条件。



2005年11月,三峡总公司与两省移民管理机构签订了《金沙江溪洛渡水电站建设征地移民安置任务及补偿投资包干协议》。



2005年11月下旬,地下厂房招标工作结束,葛洲坝集团公司、水电十四局中标。地下厂房土建施工及金结安装工程总投资约50亿元人民币,水电八局中标。



2005年12月14日,溪洛渡水电站施工区管理委员会第六次全体会议在溪洛渡工地召开。



2005年12月下旬,溪洛渡水电站获得国家核准。


  2007年4月,大坝主体工程开工。



2007年11月7日,溪洛渡水电站启动截流工程。



2013年5月4日上午,溪洛渡水电站开始第一阶段的下闸蓄水。[2]



2013年5月28日,溪洛渡水电站右岸地下电站5号尾水系统充水成功,标志着该电站首批机组即将进行有水调试。



2013年7月15日零时,溪洛渡水电站首台机组右岸13号机组顺利结束72小时试运行,成功并入南方电网,交由长江电力溪洛渡电厂受托运行管理,机组进入正式运行。此举标志着溪洛渡电站首台机组顺利完成建设向运行管理的无缝交接,溪洛渡电站正式发电。



2014年3月6日,随着最后一仓混凝土浇筑入仓,溪洛渡电站大坝全线浇筑到顶,达到设计高程610米。溪洛渡坝体浇筑的最后一仓位于厂房十二坝段,高程为608~609.7米,浇筑层厚度为1.7米,仓面最大面积达163平方米,混凝土方量约为288.560立方米,浇筑温度为12℃。



2014年4月1日,溪洛渡左岸电站3号机组于结束72小时试运行并完成停机检修,正式投产发电。至此,溪洛渡电站已有14台机组投产发电。



2014年6月30日晚,溪洛渡左岸1号机组结束72小时试运行,进入投产运行状态。至此,溪洛渡水电站所有机组全部投产。



2014年9月28日,世界第三大、中国第二大水电站溪洛渡水电站已顺利蓄水至600米水位。蓄水过程中,电站大坝的变形、应力、渗流、渗压等情况均在正常范围内,枢纽建筑物以及库岸的各项监测指标均无异常,电站平稳运行。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
