今天是2024年07月21日 星期日

乌东德水电左岸地下机组混凝土浇筑进入高峰

来源:三峡集团

发布时间:2016年08月24日

点击数: 230

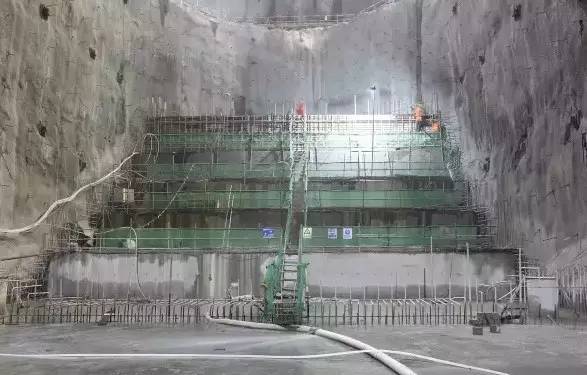

左岸地下电站主厂房3号机窝肘管混凝土形象 周吉/摄


  据悉,机组混凝土浇筑是电站土建施工的重要环节。2016年4月24日,随着3号机组首仓混凝土开始浇筑,乌东德水电站左岸地下电站机组混凝土施工大幕拉开。7月7日,左岸6台机组全部进入混凝土浇筑施工,这标志着左岸主厂房前期开挖工作基本结束。



乌东德水电站枢纽布置紧凑。两岸主厂房各安装6台85万千瓦的水轮发电机组,总装机容量达1020万千瓦,位居世界第七。乌东德左岸地下电站主厂房开挖尺寸长333米、宽30.5米、高89.8米,开挖断面为圆拱直墙型,相邻机组间距为37米。其中主厂房开挖高度位居世界第一,跨度位居世界第四,规模巨大。在开挖阶段,该部位特殊的地质构造给主厂房顶拱和边墙稳定以及施工安全带来较大风险。



在乌东德工程参建各方的共同努力下,地质缺陷带来的施工风险得以克服,建设者仅历时32个月就完成了洞室开挖,并实现向混凝土首次交面,施工进度满足工程总体要求。



乌东德工程建设部和有关施工单位表示,左岸地下电站进入机组混凝土施工阶段后,工程面临混凝土浇筑工程量大、难度高,土建、金结、渗控等施工项目穿插作业的局面,对各施工专业协同作战能力是一大考验。施工过程中,参建各方高度重视机组混凝土浇筑质量控制,从初期的混凝土生产到浇筑过程中的温控,再到后期养护都有严格的要求,确保实现“内实外光”的质量目标。



据介绍,乌东德左岸地下电站机组混凝土浇筑按照高程从下至上分层进行,目前正在进行机窝肘管一期混凝土浇筑,这个过程大约需要三个月。左岸地下电站首台机组——6号机组计划于2018年7月向机电安装交面,进入机组安装阶段。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
