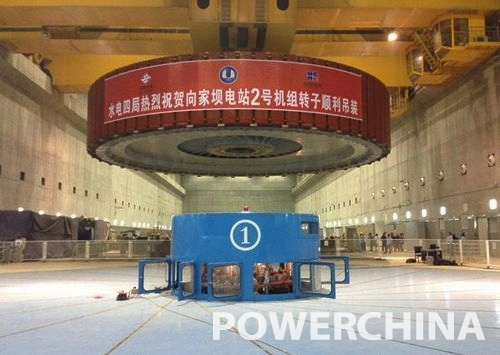

10月14日晚,向家坝电站左岸2号机组转子顺利吊装就位,此举标志着向家坝电站机组安装工作取得阶段性成果,为“一年三投”总体目标的实现奠定了基础。
向家坝电站2号机组转子由转子中心体、支臂、磁轭和磁极组成,转子最大直径为19.34米,高度3.3米,重量1860吨,是向家坝水电站单件设备重量最大的金属部件。
2号机转子采用2台1200吨桥式起重机并车吊装。为保证转子吊装顺利进行,机电安装分局向家坝项目部对吊装工作进行了精心组织和周密安排,制定了严密的技术、质量、安全保证措施,吊装前全面检查了桥机的机械和电气部分,提早做好了转子吊装前的准备工作。2号机组转子中心体在向家坝左岸坝后厂房就位后,相继进行了支臂挂装,测圆架安装、调整,转子整体验收、立筋加工、转子叠片等工序。经检测,2号机组转子各项技术指标全部合格,安装质量优良。
向家坝水电站围绕今年蓄水发电目标进行的机组安装正紧锣密鼓进行。率先发电的1号机组正在进行有水调试,预计于10月20日左右完成72小时试运行。
