丰满大坝(重建)工程提前实现年度混凝土浇筑破百万方

来源:水电十六局

发布时间:2016年10月11日

点击数: 266

9月30日,从水电十六局丰满重建工程建设工地传来振奋人心的消息,丰满大坝混凝土年内浇筑突破100万立方米,提前实现了大坝年度混凝土浇筑重大节点目标,水电十六局丰满大坝项目部全体员工以骄人的业绩向国庆67周年献上了一份厚礼。

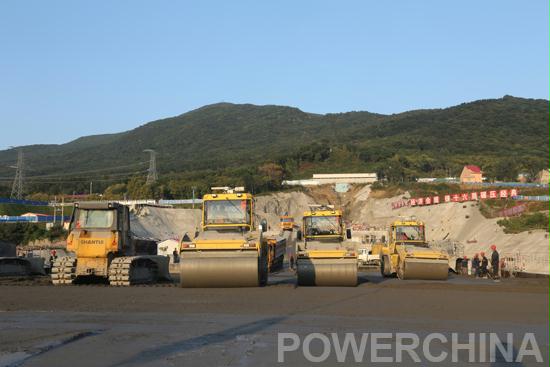

2016年是丰满大坝混凝土浇筑施工的第一个高峰年,施工重点多、强度高、控制性节点工期紧,高温、多雨、村民阻工以及原材料供应难以满足高强度混凝土施工需求,制约施工的外部矛盾尤为突出。面对施工任务异常艰巨,工期异常紧迫的严峻形势,项目部在高强度的施工压力面前,科学策划,全面布控,切实提高生产计划的刚性,提高精细化管理水平,掀起了“科学系统、经济合规,铸十六局碾压经典”的施工高潮,全体员工上下一心、鼓足干劲,各部门紧密合作,施工一线24小时全天作业,抢工期、抢备仓、抢进度,优化资源配置,强化现场安全生产监督,提高设备利用率,全面推进工程进度,持续掀起施工生产高潮,确保了混凝土浇筑施工的快速推进。



经过全体参建员工夜以继日的不懈努力,从5月份起,丰满工地捷报频传,项目部承担的大坝混凝土日浇筑强度、月浇筑强度多次刷新纪录,创造了最高小时强度432立方米、最高班产5460立方米、最高日产10900立方米、最高周产61587立方米、最高月产224800立方米、最高季产577291立方米,连续4个月混凝土浇筑强度突破19万方立方米以上等施工之最。



工程业主为水电十六局丰满大坝项目部年内提前取得大坝混凝土浇筑突破百万立方米的骄人业绩发来贺电,高度评价了水电十六局作为丰满重建工程建设的主力军,当好排头兵,勇于担责,诚信履约,盛赞水电十六局作为国内碾压混凝土施工专业队伍、作为国内碾压混凝土筑坝领域的领军者的实力和水平。



由水电十六局承建施工的丰满重建大坝混凝土总量284.42万立方米,其中常态混凝土88.57万立方米,碾压混凝土195.85万立方米。截止2016年9月30日,本工程共完成混凝土浇筑137.83万立方米,完成合同工程量48.5%。目前,年内混凝土浇筑有效期已极为短暂,项目部全体员工正在以饱满的热情、高昂的斗志、必胜的信念抓紧施,力争取得年内工作新业绩。
