来源:电建海投
发布时间:2016年11月07日
点击数: 340
在各参建方的共同努力下,2016年11月1日上午8:30分, 南欧江二期三级电站一期枯期围堰顺利合龙,标志着电站主体施工提前进入一期导流的施工阶段。

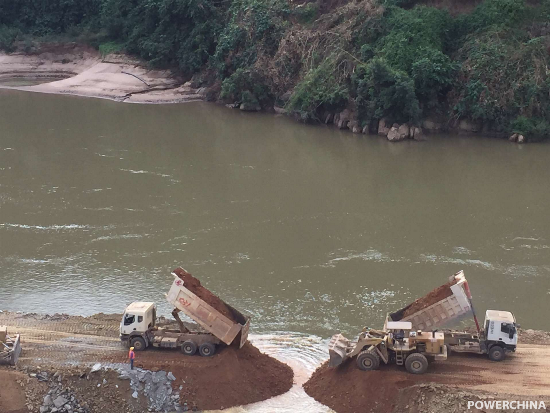

南欧江二期三级电站采用分期导流方式,三级电站一期枯期围堰总长635.3米,设计顶部高程336米,围堰最大高度27.9米,水下最大深度23米,围堰体填筑总方量10.17万方。根据围堰施工技术要求高、填筑工程量大的特点,三级电站项目部高度重视本期围堰的施工,组织参建各方召开专题会,针对围堰施工的重点、难点进行充分讨论并形成具体的实施措施,为现场施工提供了有力保障。自2016年10月18日开始围堰体填筑,投入大型挖掘设备12台、自卸汽车50辆,24小时昼夜施工,至2016年11月1日围堰顺利合龙,共历时13天。一期枯期围堰施工满足了技术要求和工期要求,同时为实现电站一期导流节点目标打下了良好基础,本期围堰合龙凝聚了工程参建各方的人心,鼓舞和提升了参建各方员工的士气。
三级电站项目部将以本次围堰顺利合龙为良好契机,在确保工程安全和施工质量的前提下加快围堰后续的填筑及防渗工作,向2017年5月31日实现一期导流节点目标发起强有力的冲刺!
