今天是2024年11月26日 星期二

乌东德大坝工程开始试验性混凝土浇筑

来源:三峡小微

发布时间:2016年12月28日

点击数: 474

乌东德水电站大坝混凝土试验仓开浇

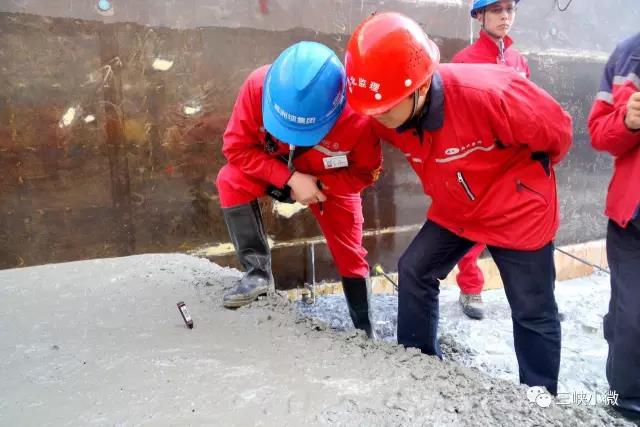

图为技术人员在现场给混凝土测温

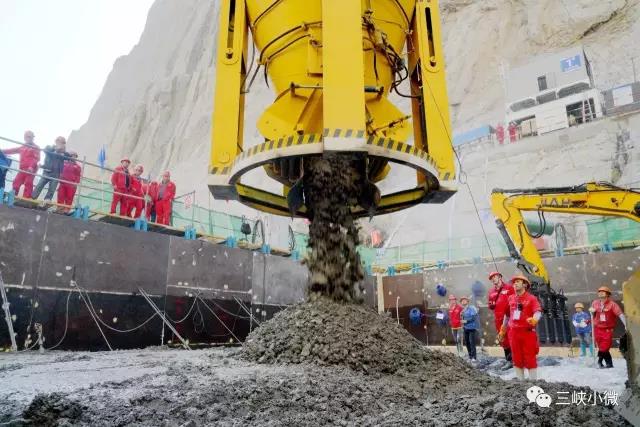

图为混凝土吊灌正在下料



12月26日,乌东德水电站大坝工程开始试验性混凝土浇筑。试验仓位于水垫塘上游区域,试验性浇筑将为保障大坝混凝土质量安全和高效管理提供科学施工依据,此举也意味着乌东德大坝坝体混凝土准备工作进入倒计时。



乌东德水电站大坝工程,包括混凝土双曲拱坝、水垫塘、二道坝及下游护岸、截流及围堰工程、施期料场及砂石加工系统、970混凝土生产系统等主要施工项目。本次生产性混凝土浇筑块建基面高程为729米,顺水流方向长41米,宽20米,面积820平方米,浇筑高程为729米至732米,浇筑共分两个仓次,混凝土浇筑方量2460立方米。根据施工规划,该仓混凝土将结合大坝坝体混凝土仓面各施工环节,开展全方位试验和演练,对混凝土浇筑各种工况下的混凝土生产、运输、缆机入仓、平仓振捣、冷却通水、喷雾降温、混凝土保温及养护等施工工艺和管理进行验证和评价,预计2017年1月上旬可完成各项试验任务。

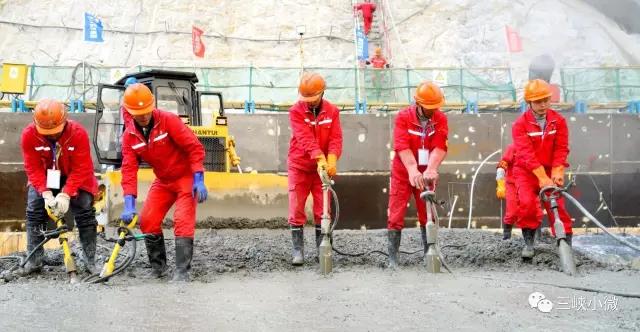

图为施工人员正在振捣混凝土



通过现场试验块浇筑演练,不仅可以进一步优化施工方案,完善技术标准,固化大坝混凝土施工工艺,提高大坝混凝土拌合物质量,为保障大坝坝体混凝土浇筑质量稳定可靠提供科学决策依据,同时,在整个试验块浇筑期间,智能大坝建造的一系列设备安装调试、数据采集、操作人员培训等工作也会随之展开,将为落实智能大坝建设、后期大规模成果应用奠定基础。

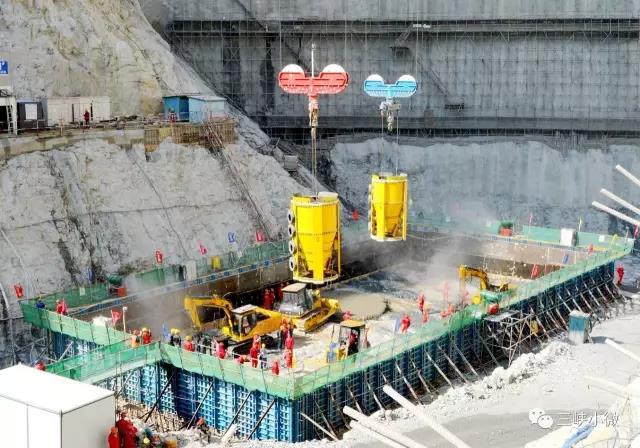

图为浇筑现场全景



为保证大坝混凝土浇筑试验过程受控并取得预期成果,乌东德工程建设部组织参建单位,成立专项工作小组,制定实施方案和工作大纲,加强全员教育和培训。相关管理和施工人员表示,他们已做好充分准备,将严格按照工作要求圆满完成各项试验任务。乌东德大坝设计为300米级混凝土双曲拱坝,具有结构复杂、工程等级高、技术要求严等特点。目前,大坝基础开挖已经完成,即将启动固结灌浆施工,根据计划,大坝坝体混凝土浇筑将于2017年2月启动,浇筑总方量约280多万立方米。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
