象鼻岭水电站右岸非溢流坝段碾压混凝土成功浇筑到顶

来源:国家电力投资集团公司

发布时间:2017年02月28日

点击数: 372

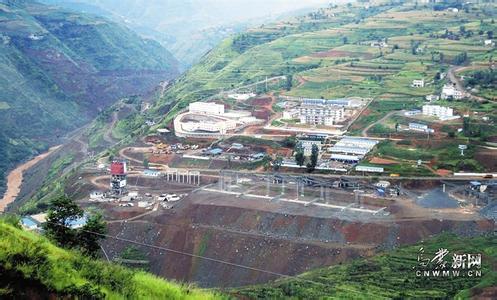

2月23日,随着最后一车砼自皮带机中倾泻而下,象鼻岭水电站大坝顺利完成右岸非溢流坝段碾压混凝土最后一仓浇筑。至此,目前国内在建第二高碾压混凝土双曲拱坝右岸侧碾压混凝土提前5天全线浇筑到顶部1407.5m高程。



(图片来源:网络)



该电站碾压混凝土双曲拱坝坝顶高程1409.5m,最大坝高141.5m,坝顶弧长459.59m,厚高比0.247,弧高比3.248,属于我国在100m级高碾压混凝土拱坝中技术难度较高,逐渐向150m级、200m级深入发展的承上启下的标志性工程之一。泄水建筑物由3溢流表孔和2中孔组成,泄洪表孔堰面为实用堰,堰顶高程1397.00m,孔口尺寸12×8m(宽×高),出口采用异型鼻坎挑流消能;中孔进口底板高程为1335.00m,孔口控制尺寸4×6m(宽×高),出口采用窄缝挑流消能。大坝下游设混凝土护坦及护岸等防冲结构。



2017年初,国家电投、贵州金元相继下发金元水电函[2017]15号、国家电投水电[2017]5号文件明确了该电站各项节点目标。西能公司和象鼻岭建管处对此高度重视,首先根据节点目标进行层层分解,确定责任人及责任单位,明确责任目标和考核要求。其次针对下闸蓄水及发电关键线路,进行逐一梳理、部署,专人负责跟踪每日进度,及时解决影响施工的各项因素。强化执行力,象鼻岭建管处每日召开工作例会,对关键部位、关键工序直接管理;四是加强合同管理,采取经济措施,激励施工单位确保节点目标如期实现。



大坝右岸非溢流坝段碾压混凝土成功到顶,是该电站积极落实贵州金元文件要求实现的第一个重大节点,证明了现场管控措施的有效性。提前5天完成节点目标,彰显了西能公司和现场各参建单位众志成城、敢打敢拼的战斗作风,同时也为后期表孔施工打下良好的基础。



2017年是贵州金元“转型突破年”,象鼻岭建管处将进一步坚定奋斗目标,深化“四大控制”管理举措,强化管理手段,加强动态管理,确保安全和工程质量,如期实现各项节点目标,为贵州金元的转型突破添砖加瓦。



原标题:象鼻岭水电站右岸非溢流坝段碾压混凝土成功浇筑到顶
