长河坝进水口工程施工进展顺利

来源:大唐国际甘孜水电开发有限公司

发布时间:2013年11月12日

点击数: 473

经过5个月的紧张施工,长河坝水电站进水口混凝土浇筑工程进展顺利。


  进水口是电站的关键部位之一。进水口长137米、塔身高74米,下宽30米、上宽47米(呈倒梯形),4个引水进口各成一体,混凝土总浇筑量约25万立方米。今年6月初,长河坝水电站左岸引水洞口经过前期施工具备基础浇筑条件后,甘孜水电要求施工单位投入大量机械设备和抽调精干力量进场施工。面对该项工程结构复杂、相互干扰多、施工难度较大、安全风险高,该公司高度重视,之前就对浇筑方案进行反复讨论,组织华咨监理公司、水电十四局多次进行沟通和协商,并到现场讨论工程施工事宜。

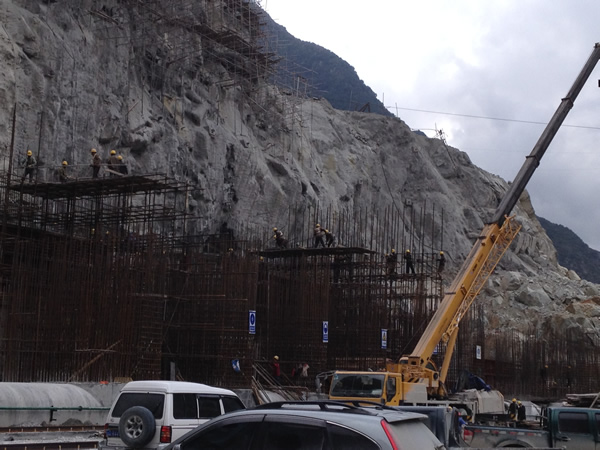

  为确保安全施工,水电十四局在现场四周搭建防护架、铺设安全网,全封闭施工,现场安全警示标识醒目,现场文明整洁,施工规范。


  在施工过程中,该公司与设计、监理、施工单位加强联系,及时解决施工中的技术难题,全力保证该项目的顺利施工。监理每天派人驻守施工现场,特别是对隐蔽工程施工采取全程旁站,浇筑混凝土之前,认真对现场原材料、施工投入的资源情况以及混凝土仓位备仓质量进行全面检查;在浇筑中,对混凝土的浇筑工艺,按照相关要求严格监理;浇筑完毕,施工单位加强混凝土养护和及时组织参建方对浇筑质量进行检查,对存在的质量问题,通过专题会,提出整改要求,严把质量关。

在工程进度上,施工单位根据工程情况,实行两班连续作业。在完成进水口基础混凝土浇筑后,根据工程进度计划,合理安排塔体上部各项工序施工,确保该工程按计划顺利进行。


  目前,该塔体已经完成浇筑量约2.5万立方米、浇筑高度9米,力争年底完成浇筑量约4万立方米,累计高度达到18米,有望完成年度节点目标。
