上尖坡水电:下闸蓄水圆满成功

来源:中电新闻网

发布时间:2017年04月11日

点击数: 224

中电新闻网讯 通讯员 张震宇 胡锦超 报道 4月1日,随着现场指挥一声令下,导流洞闸门缓缓落下,蒙江上尖坡水电站成功下闸蓄水,标志着上尖坡水电站建设又一个重大工程节点顺利完成,为如期投产发电奠定了坚实基础。



上尖坡水电站位于贵州省罗甸县边阳镇境内,电站总装机容量6万千瓦(2×3万千瓦),设计多年平均发电量2.595亿千瓦时,是蒙江干流涟江第四级水电站,也是蒙江水电厂在蒙江流域水电开发的最后一座中型水电站。该电站建成投产后,蒙江水电厂在蒙江流域的总装机容量将达到46.76万千瓦。



上尖坡水电站于2013年2月正式开工建设,在克服右坝肩边坡滑坡、导流洞数次塌方等困难后,各项工作依次完成,于2017年3月31日顺利获准择期进行下闸蓄水。



4月1日8时28分,随着指挥人员的一声令下,位于导流洞闸口上的两台大型启闭机牵引着数根钢丝绳缓缓转动,重达39吨的导流洞闸门徐徐放下。30分钟后,闸门到达导流洞底板,将奔腾的涟江拦腰截断,水流掉头进入大坝库区,库区水位缓慢上涨,上尖坡水电站成功实现下闸。



闸门成功落下,不漏水只是基础,更关键的是接下来的导流洞封堵工作。面对库区水位不断上涨和不良地质洞段漏水风险,项目施工、监理和设计单位,在上尖坡电站项目部的统一协调下,制定了详细的施工方案和应急措施,细化各方工作任务,明确工作责任和操作流程,安排安全监督人员全程监控,多管齐下,于4月5日21时58分,导流洞堵头的一期混凝土浇筑顺利完成,上尖坡水电站下闸蓄水与导流洞封堵取得圆满成功,为接下来的投产发电创造了良好的条件。

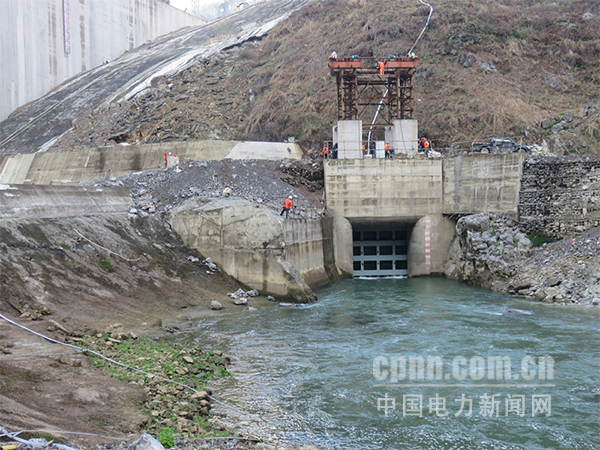

 图为正在落下的导流洞闸门。张震宇 胡锦超 摄
