今天是2024年12月28日 星期六

中国电建集团在加纳首座水电站基本建成

来源:北极星电力网

发布时间:2013年11月18日

点击数: 602

当地时间11月13日20时30分,中国电建集团麾下中国水电承建的加纳布维水电站最后一台机组(1号机组)一次性启动成功,圆满实现“一年三投”全部发电目标,同时亦标志电站已基本建成。





布维水电站是中国水电在非洲大陆的第一个EPC合同项目,工程由中国水电八局具体承建。自2007年8月破土动工以来,在业主、EPC设计单位密切配合下,水电八局参建员工努力克服自然环境恶劣、地方传染病多发等困难,在物资匮乏、后勤保障困难的条件下,精诚团结,奋力拼搏,于2008年12月比合同工期提前一年实现大江截流,并在2009年7月开浇大坝混凝土,到2011年6月实现下闸蓄水,2012年5月完成大坝混凝土碾压,今年4月实现首机发电。五年多的艰辛努力终于结出了丰硕的成果,为“中国电建”非洲板块铸造了一张精美的名片。

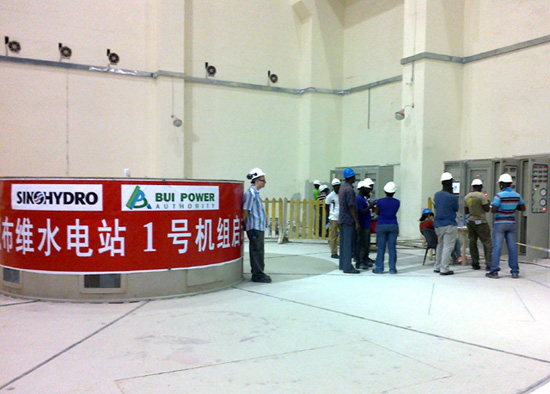

布维水电站装机3×133.33MW,总容量400MW。此前,电站已分别在今年4月份和7月份投产运行3号、2号机组,1#机组是电站最后一台机组。为确保1#机组启动试验工作成功,项目部广大员工日夜坚守现场,仔细全面的做好各项准备工作和检查工作。开机前顺利完成了尾水管冲水、压力钢管冲水和进水口闸门联动等试验。20点30分,随着指挥长的一声令下,1号机组从零开始缓缓转动,按启动试运行大纲要求项目分阶段缓慢上升至额定转速。启动期间,机组各部运行良好、瓦温正常、震动摆度符合技术规范要求。连续、正常运行数小时直至瓦温稳定后,各项数据运行正常,开机启动试验取得成功。



1号机组一次性手动启动成功后,预计将在11月25日左右并入加纳国家电网,届时布维水电站将达到40万千瓦满发容量,成为加纳的第二大水电站。(文/潘阳春 王济林 图/唐林厚)

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
