贵州高生大坝满管安装完成

来源:水电八局

发布时间:2017年12月18日

点击数: 191



12月8日,水电八局贵州高生大坝满管安装顺利完成,为365米高程以上碾压混凝土顺利浇筑奠定了坚实基础。

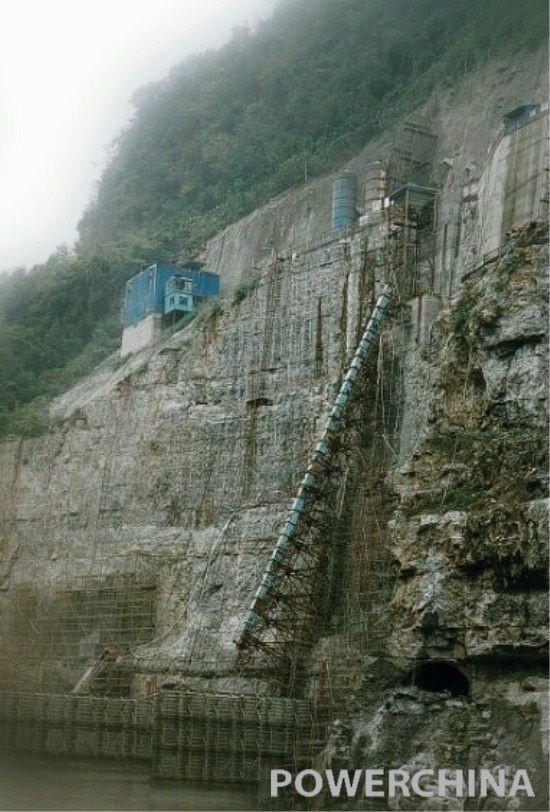

高生水电站大坝工程,坝体高106.5米,目前已浇筑至EL365米,为保证大坝EL365米~EL427.5米顺利浇筑,项目部经研究决定,在大坝右坝肩安装全长约55.5米的满管。满管由1.5m×37节直管、上部2节变形节、顶部和底部弧门各一节组成,制安总重量约38吨。



根据满管安装施工方案,满管安装在右坝肩EL365~EL427.5m间,坡比约为1:0.4,满管施工包含插筋施工、料斗支架安装、料斗安装、桁架安装、满管安装及通道安装等,施工难度极大。为此,项目部成立了以项目经理赵银超为组长的施工组织与设备资源领导小组,确保了满管安装顺利完成。为高生水电站2018年11月28日蓄水发电提供了坚实保障。
