世界在建最大水电工程——白鹤滩电站大坝混凝土浇筑量突破100万立方米

来源:水电四局

发布时间:2018年02月08日

点击数: 238

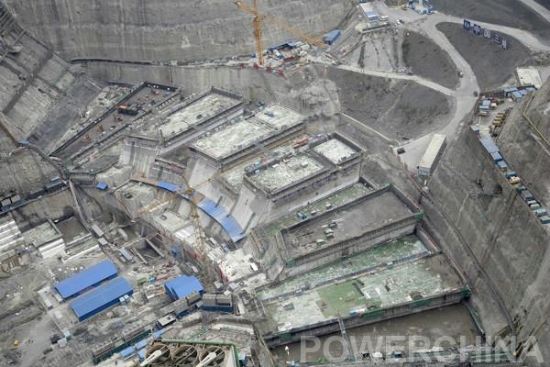

2月2日,白鹤滩电站大坝混凝土浇筑量突破100万立方米,累计达到1004068.7立方米,其中垫座混凝土浇筑75730.9立方米,整体上升高度为67米,主坝混凝土浇筑928337.8立方米,最大坝高达到59米。



白鹤滩电站为目前世界上在建最大水电工程,总装机容量1600万千瓦,最大坝高289米,双曲拱坝混凝土总浇筑量约为810万立方米。水电四局负责电站左岸(1~18号坝段)主体工程施工,水电八局负责电站右岸(19~31号坝段)主体工程及水垫塘和二道坝工程施工,同时大坝浇筑所需全部混凝土的生产及运输任务由水电四局承担。



自4月13日首仓开浇以来,水电四局主动攻克工期紧、任务重、地质复杂等难题,科学组织施工;以“一个党员一面旗帜”为引领,以党员先锋岗、党支部攻关小组为切入,坚持党员“五带五争五不让”,严格落实质量管控措施,积极开展技术攻关;开展标准化施工工艺研讨,编制大坝建基面清基,悬臂模板安拆,大坝水平施工缝、横缝冲毛,止水、止浆、坝体排水管等标准施工工艺以达到仓仓样板、仓仓精品的高质量施工要求;以三维数字化平台为核心,全面继承管理勘测设计成果、集成智能化生产控制系统与专业化服务子系统,应用系统,实现对大坝基础开挖、混凝土浇筑、温控、灌浆、金结制安等施工过程全面数字化采集、实时监控与动态反馈;严把民技工入场关,采取统一培训、统一支付、统一用工、统一食宿、统一劳保、统一表彰、统一体检的要求进行管理等一系列高效安全施工策略。



目前,白鹤滩电站大坝已开12~25共14个坝段,主坝及垫座共浇筑204仓。水电四局浇筑117仓,累计浇筑544580.2立方米,水电八局浇筑87仓,累计浇筑459488.5立方米,单坝段最高浇筑量出现在19号坝段,累计浇筑106466.50立方米。
