今天是2024年11月16日 星期六

三峡集团奋力推进乌东德、白鹤滩水电站工程建设

来源:三峡集团

发布时间:2020年02月15日

点击数: 401

本网讯(彭宗卫)继2020年1月中旬如期下闸蓄水后,2月8日,从中国第四、世界第七大水电站——金沙江乌东德水电站再传捷报,乌东德水电站大坝主体工程2号、14号坝段等又一批坝段成功浇筑到顶。截至目前,乌东德水电站大坝已有5个坝段浇筑到顶,累计浇筑混凝土257万立方米,大坝将于5月份全线浇筑到顶,为2020年7月乌东德水电站首批机组安全准点发电打下坚实基础。这是三峡集团承担的巨型水电站项目春节期间连续施工、节后全面复工的一个缩影。

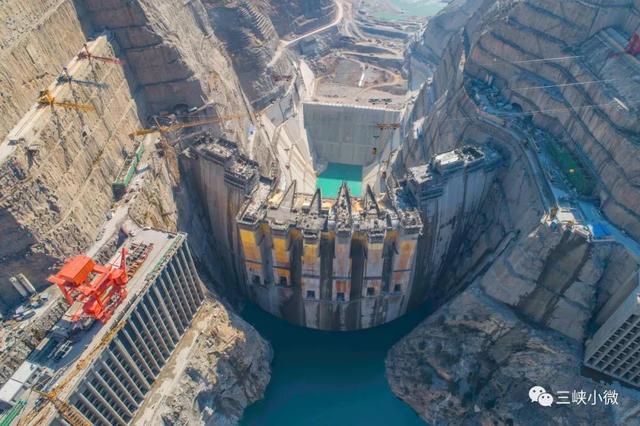

航拍乌东德大坝混凝土浇筑施工全景  摄影:许健



   乌东德、白鹤滩水电站是三峡集团在金沙江下游建设的四座巨型梯级水电站——乌东德、白鹤滩、溪洛渡、向家坝中的第一、二级,是继三峡、溪洛渡之后,三峡集团同时投资开发和组织建设的第三、四座千万千瓦级巨型水电站,是“西电东送”的骨干电源和促进国家能源结构调整的重大工程,投资规模大、辐射带动作用强。全力推动两座电站工程建设、安全准点实现首批机组投产发电目标,对于带动库区经济社会发展、推动新时代西部大开发、实现国民经济稳增长、决胜全面建成小康社会具有重要意义。



乌东德水电站安装有12台机组,总装机容量1020万千瓦。按照计划,乌东德水电站大坝将于2020年5月全线浇筑到顶,7月首批机组投产发电。今年春节期间,乌东德水电站工程工地2000多名建设者奋战在一线,为实现按期发电目标而努力拼搏。

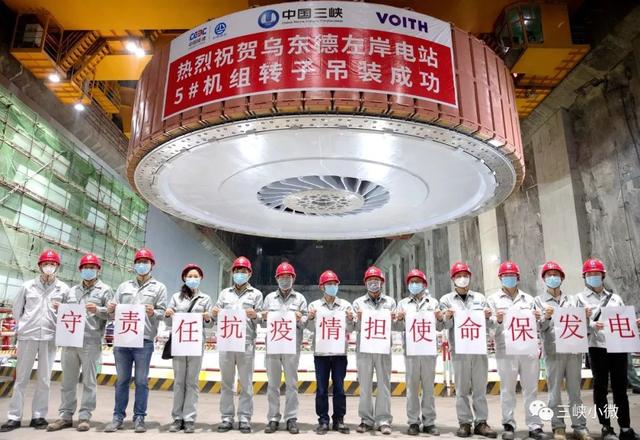

乌东德水电站第三台85万千瓦机组转子成功吊装



白鹤滩水电站是中国仅次于三峡电站的第二大水电站,是世界在建最大的水电站,电站安装有16台机组,总装机容量1600万千瓦。电站建设计划2020年实现下闸蓄水目标,2021年7月首批机组投产发电。2020年是白鹤滩水电站工程建设高峰年,今年春节期间, 5000名建设者坚守一线,全力推进工程建设。



高度重视,周密安排部署疫情防控。疫情发生以来,三峡集团工程建设板块按照三峡集团党组工作部署,把疫情防控工作作为当前最重要的工作来抓,坚持守土有责、守土负责、守土尽责,针对施工区人员多、来源广、流动性大等特点,及时果断采取有针对性的防控措施,加强联防联控、群防群治,防控工作扎实有效。截至目前,乌东德、白鹤滩水电站工程施工区尚未发现确诊及疑似病例,有力保障了施工作业人员生命安全和身体健康。同时,工程建设板块各单位紧盯安全准点发电的目标,许多工程建设者主动放弃与家人团聚的机会,坚守工程建设一线,全力推进关键项目春节期间连续施工,工程建设安全有序。

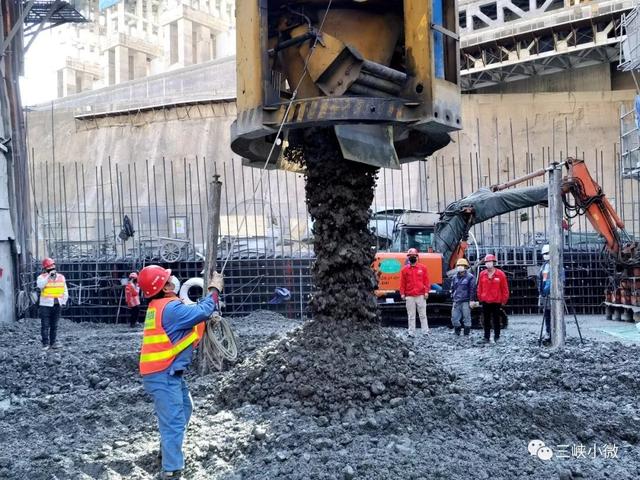

白鹤滩水电站工程春节期间大坝浇筑场景



三峡集团工程建设板块团结参建各方,积极投身疫情防控阻击战,把全体建设者生命安全和身体健康放在首位,认真研究安排应对疫情防控工作,第一时间落实防控措施。三峡集团乌东德、白鹤滩两个工程建设部党员干部带头坚守工地、靠前指挥,及时部署疫情防控工作,积极与地方政府通报防疫信息,开展联防联控。为满足疫情防控和工程建设双向要求,两个工程建设部通过与地方政府开展联防联控,采取封闭管理、返岗人员防控检查督导、成立应急处理工作组等措施,确保疫情防控工作不疏不漏。会同各参建单位建立疫情防控管理体系,完善应急预案,层层压实防控责任。与此同时,统筹谋划、提前安排,发挥留守一线党员干部带头作用,做好春节期间生产安排,科学有序组织开展春节期间防疫和生产工作。



工程建设和疫情防控两手抓、两不误。2020年是乌东德、白鹤滩水电站建设的关键之年、决胜之年,工程建设任务繁重。突发的新冠肺炎疫情给工程建设带来巨大挑战,三峡集团按照“保安全、保重点、控节奏、控人员”要求,坚持一手抓疫情防控、一手抓工程建设,顶住压力、加倍努力,再接再厉、全力以赴,坚决打赢疫情防控阻击战和投产发电决胜战。

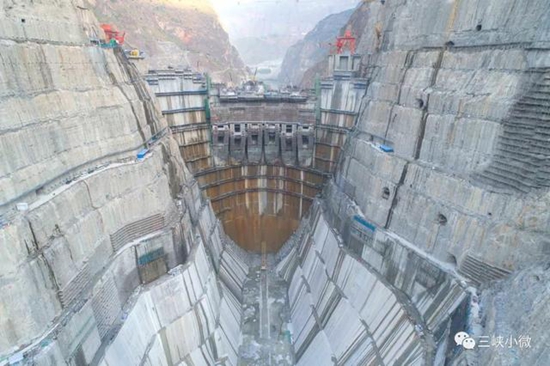

航拍乌东德大坝混凝土浇筑施工    摄影:许健



在开展疫情防控的同时,三峡集团建设板块深入研判、提早谋划,组织参建单位认真梳理春节期间施工计划和节后生产安排,提前做好应对各种困难的充分准备,统筹做好疫情防控和持续生产工作,落实配置资源和生产保障,加快推进两座电站工程建设。



★一是动员参建各方春节在岗人员发扬团结协作、勇于担当精神,继续留守岗位、坚持工作。



★二是客观分析疫情防控形势,提前做好急缺岗位和关键岗位人员到岗时间安排和隔离措施。



★三是协调地方政府做好生产生活物资供应工作。



★四是科学制订疫情防控和生产计划,把疫情对工程建设造成的不利影响降到最低程度。



★五是进一步细化落实现场生产保障措施,克服多工序交叉衔接复杂、人力资源紧张、供料系统资源受限等困难,细化施工任务,合理配置资源。



★六是各级党组织和党员干部挺身而出,坚守一线,为确保疫情防控期间正常生产保驾护航。



春节期间,乌东德水电站大坝工程、导流洞封堵、泄洪洞工程、水轮发电机组安装等重点项目均连续生产,正按照2020年安全度汛和安全准点发电要求有序推进。白鹤滩水电站建设持续推进,大坝工程、地下厂房、泄洪等关键线路施工正常,正按2020年蓄水验收计划安全有序推进。





白鹤滩水电站春节期间

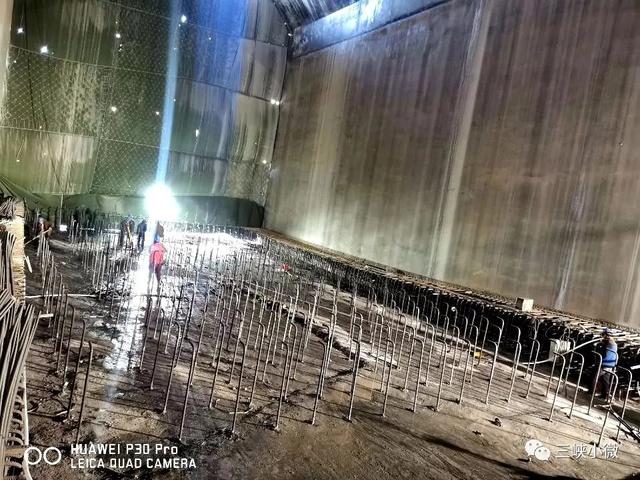

泄洪洞龙落尾底板备仓



三峡集团深刻认识春节后施工区疫情防控面临的困难挑战,把疫情防控工作作为当前最重要的工作来抓,不断增强责任感、使命感和紧迫感,坚决杜绝形式主义、官僚主义,把落实工作抓细抓实。细化完善疫情防控工作预案,严格落实属地政府指令,进一步加强施工区联防联控、群防群治和封闭管理,严防严控输入性、扩散性风险,切实保障全体参建人员生命安全和身体健康。在全力推进在建重大工程项目的同时,加快谋划推动一批重大工程项目,充分发挥有效投资的关键作用,为做好“六稳”工作、确保国民经济平稳运行贡献三峡力量。



三峡集团工程建设板块咬定乌东德、白鹤滩两座电站首批机组投产发电目标不动摇,统筹协调施工资源,全力推进工程建设,确保实现“零质量事故、零安全事故、零疫情报告”的“三零”目标。广大建设者表示要进一步坚定信心,咬定目标不动摇,全力推进大国重器建设,确保安全准点实现既定目标,为国民经济平稳运行,为全面建成小康社会,为实现两个一百年奋斗目标贡献应有力量。



本文图片除署名外,由三峡建设管理公司提供。

特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
