来源:三峡集团
发布时间:2020年02月15日
点击数: 398

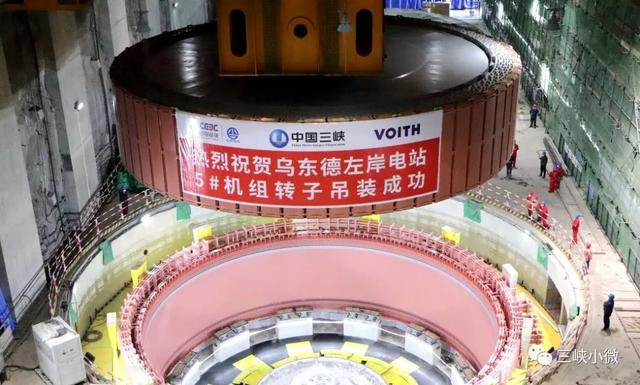

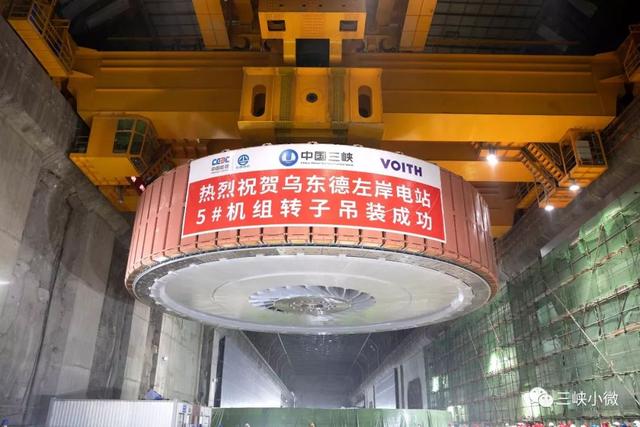

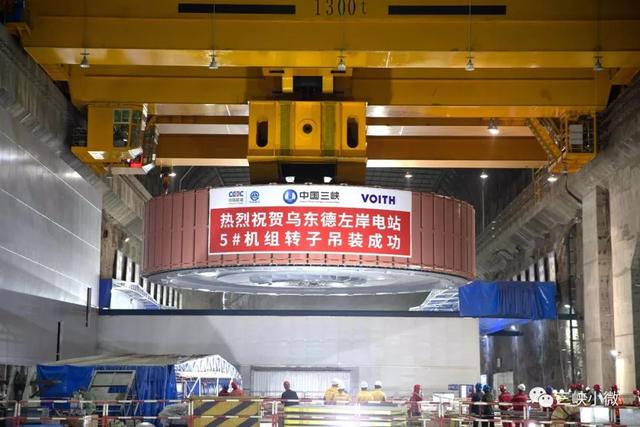

本网讯(王普 陆家俊)2月13日,从中国第四、世界第七大水电站——金沙江乌东德水电站工程工地再传捷报,乌东德左岸地下电站5号机组转子吊装成功,标志着5号机组安装全面进入总装阶段。这是乌东德水电站工程成功吊装的第三台85万千瓦水轮发电机组转子。

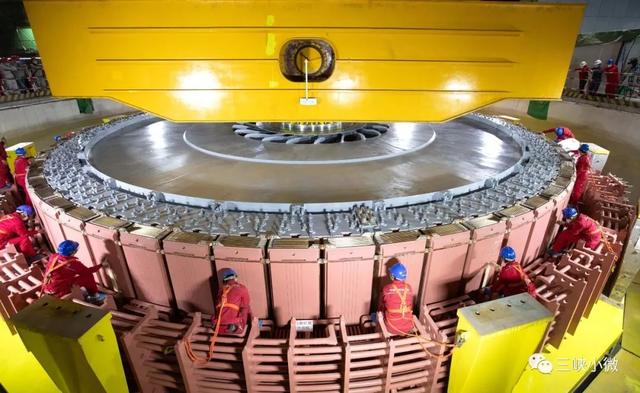

乌东德水电站发电机组转子是目前世界上在建水电站中已吊装的最大机组吊装件。5号机组转子重达2100吨,最大直径17.5米,高度4米,是乌东德水轮发电机组最重的部件之一。5号机组转子吊装成功,为实现2020年7月乌东德水电站首批机组安全准点发电目标再进一步。
乌东德水电站共安装12台85万千瓦水轮发电机组,总装机容量1020万千瓦。按照计划安排,电站首批机组将于2020年5月完成总装及无水调试,6月开始试运行,7月正式投产发电,2021年全部机组投产发电。
2020年是乌东德水电站工程建设的关键之年、决胜之年,工程建设任务繁重。新冠肺炎疫情发生后,乌东德水电站工程建设也面临严峻考验。三峡集团高度重视,周密安排部署疫情防控和工程建设,在保障施工作业人员生命安全和身心健康的前提下,紧盯安全准点发电的目标,全力推进春节期间连续施工,工程建设安全有序。
面对突发的新冠肺炎疫情,三峡集团乌东德工程建设部高度重视,坚持“两手抓、两不误、两促进”,一手抓疫情防控,一手抓安全生产。针对施工区人员多、来源广、流动性大等特点,及时果断采取有针对性的防控措施,加强联防联控、群防群治,防控工作扎实有效。同时,充分发挥施工区大党建的引领作用,统筹协调、合理调配各参建单位施工资源。机电安装项目部联合机电参建单位党支部第一时间成立“三峡机电乌东德疫情防控党员先锋号”,党支部委员、班子成员、业务骨干春节坚守安装一线,以“工地零疫情,发电零延误”为目标,全力确保首批机组按期发电目标

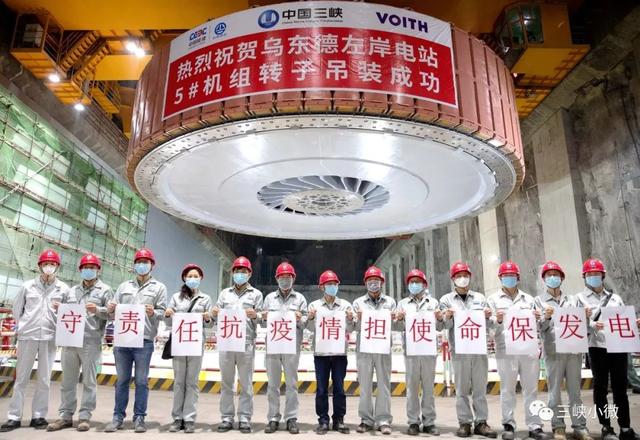

春节期间,近2000名乌东德水电站工程建设者放弃与家人团聚,坚守工程一线连续施工,克服重重困难,扎实推进各项工作。在首批机组安装工作中,5号机组转子整体圆度达到0.34毫米,定子整体圆度达0.45毫米,各项指标均优于精品机组标准,按期完成5号机组定子、转子组装,并成功吊装。
乌东德水电站是目前我国已核准建设的世界第七大水电站,是实施“西电东送”战略的骨干电源和促进国家能源结构调整和节能减排的重大清洁能源工程。科学有序推进乌东德水电站工程建设、安全准点实现首批机组投产发电目标,按期完成全部机组投产发电任务,对于带动库区经济社会发展、推动新时代西部大开发、实现国民经济稳增长、决胜全面建成小康社会具有重要意义。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
