今天是2024年11月26日 星期二

长龙山抽蓄国内最长引水斜井开始混凝土施工

来源:水电十二局

发布时间:2020年05月21日

点击数: 337

5月17日,水电十二局承建的长龙山抽水蓄能电站1号引水上斜井滑模混凝土施工正式开始,引水斜井施工进入一个新阶段。



长龙山抽水蓄能电站位于浙江省安吉县,总装机规模210万千瓦,建设6台35万千瓦机组,居我国在建、已建抽水蓄能电站前三位,额定水头710米,居国内第一、世界第二,额定转速600转/分钟,是超大容量、超高转速的抽水蓄能机组。435米超长引水长斜井,中间不设施工支洞,长度目前居国内第一、世界第二,钻孔深度大、岩石强度高、孔斜与方位角控制难、钻孔偏斜控制精度要求高、可借鉴经验少,设计和施工难度均具有挑战性。

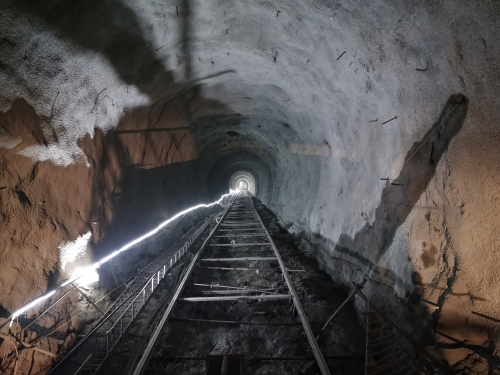

2019年7月6日,1号引水上斜井先导孔实现一次性精准贯通;12月17日,全断面扩挖顺利贯通。扩挖后为直径7米、底宽5.8米的马蹄形断面,衬砌后断面为直径6米的圆形,斜井直线段衬砌混凝土全部采用连续拉伸式液压千斤顶—钢绞线斜井LSD滑模系统施工。



斜井滑模施工,安全风险高、施工任务重、作业难度大。为保证施工安全和进度,施工前,安排技术部门对现场进行实地勘测,并结合图纸认真编制详细、切实可行的施工方案,为混凝土施工提供技术保障;多次召开专题会议,重点落实安全、技术措施,不放过每一个细节。施工过程中,实行工点自检、施工队复检、施工局终检的三检制度,做到施工操作程序化、标准化、规范化,确保施工质量。





特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
