本网讯(汪丹)近日,长江电力三峡电厂圆满组织完成新采购的500千伏备用主变压器转运工作。历时近12小时、跨越路程近7公里,12家单位密切配合、100余名工作人员保驾护航,这台大型变压器从停靠在三峡左岸重件码头的厂家运输船,转运至三峡左岸电站厂房1号主变室。
本文摄影:饶家华 甘辉敏
三峡电站500千伏备用主变压器长10.37米、宽3.85米、高4.9米,重量达380吨,相当于200辆小轿车的重量,转运起来实属不易。

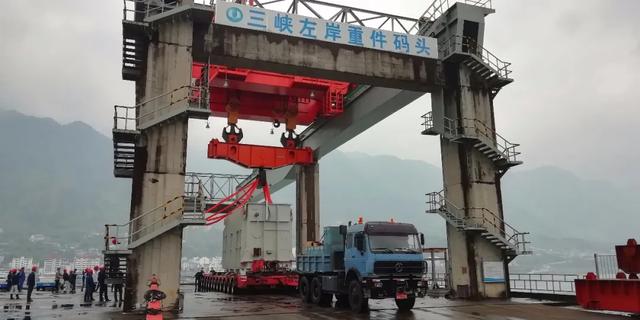

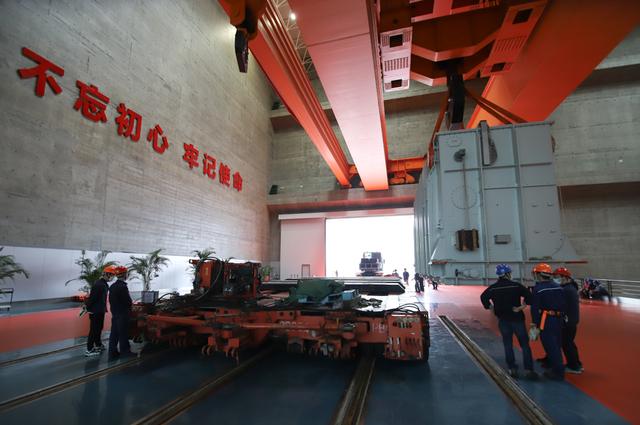

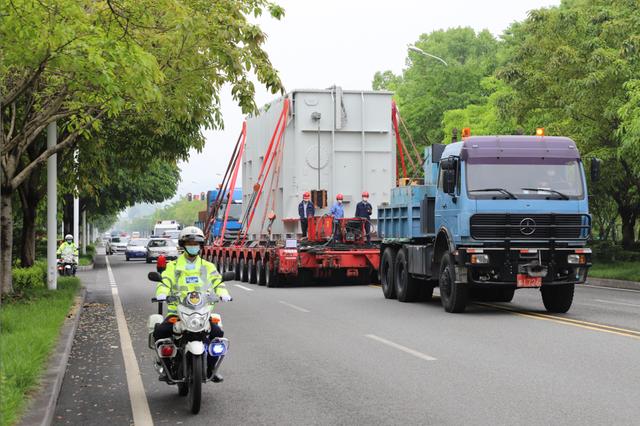

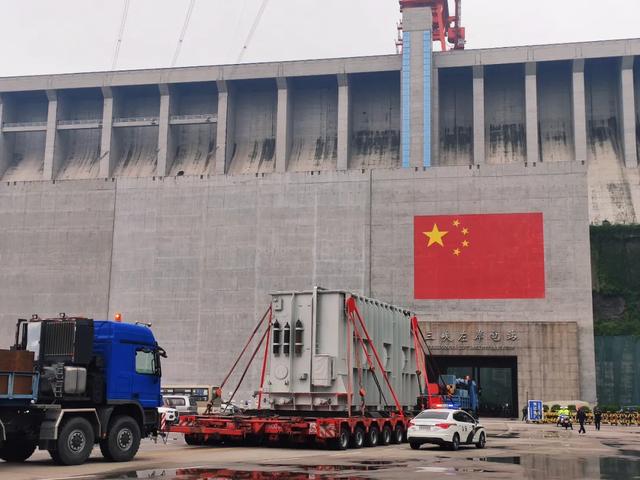

转运当天,三峡电厂严密组织、统筹协调,各单位默契配合、通力协作,做好水位管理、路面及水上的交通配合和安全管理,卸船装车、陆路运输、吊运卸车、轨道牵引等环节无缝衔接、一气呵成。当晚7时许,大型变压器卸车至专用轨道,在夜色中缓缓就位。自此,三峡左、右岸电站均配置了备用主变压器,为三峡电厂安全生产提供了坚强的应急保障。
