“超级充电宝”来了!永泰抽水蓄能电站首台机组正式投产发电

来源:海峡都市报

发布时间:2022年08月15日

点击数: 259

8月11日,由福建投资集团投资建设的2022年度省重中之重项目——永泰抽水蓄能电站(以下简称“永泰抽蓄电站”)首台机组正式投产发电。



永泰抽蓄电站坐落于福州永泰县白云乡。2014年11月,经省发改委同意,福建投资集团启动永泰抽蓄前期工作,该项目计划于2023年上半年实现全部机组投产发电。

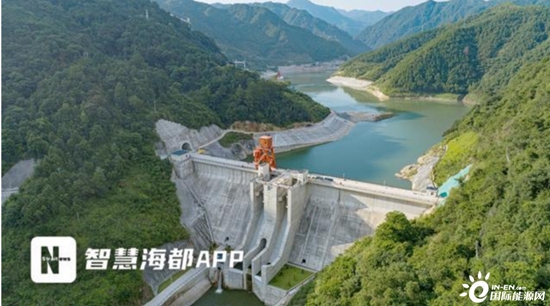

大樟溪畔、峰峦之间,一颗百万千瓦级的抽蓄明珠就坐落其中



  福建新增“超级充电宝” ,调试以来零中断



永泰抽水蓄能电站是2022年度省重中之重项目,项目总投资67亿元,总装机容量120万千瓦,安装4台单机容量为30万千瓦的可逆式水泵水轮发电机组。



据了解,抽水蓄能是目前技术最成熟、经济性最优、最具大规模开发条件的储能方式,承担着电力系统调峰、填谷、调频、调相、紧急事故和黑启动等辅助服务功能,对于维护电网安全稳定运行,构建以风能、太阳能、核能等新能源为主体的新型电力系统有重要支撑作用。





该电站试运行期间,已在维持福建电网安全稳定和迎峰度夏保供电方面发挥了重要作用。自首台机组启动调试以来,截至8月10日,共开机发电55次,开机抽水40次,完成发电量3494万千瓦时,抽水用电量4815万千瓦时。开机成功率100%,零中断。

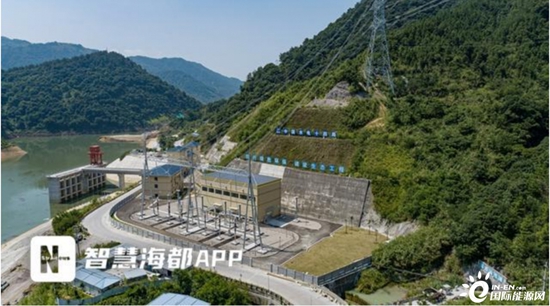

记者了解到,永泰抽蓄电站主要由上水库、下水库、输水系统、地下厂房及地面开关站等建筑物组成,以500千伏线路通过水莆线接入福建电网。



据悉,地下厂房不但开挖壁面成型好、轮廓平整清晰、围岩安全稳定,且开挖工期仅19个月,在国内同类型项目中处于领先。



据介绍,投产发电的1号机组从启动调试到进入考核试运行仅用时22天,在东方电气(机组设备供货方)生产的所有抽蓄机组中用时最短,实现了我国抽水蓄能技术的新突破。发电电动机采用定子对称四支路的集中布置绕组,属国内首次,且相比传统接线方式,负荷参数更为均衡、电磁性能更优。





一机两用“削峰填谷” ,绿色经济更惠民



永泰抽水蓄能电站从2018年12月18日主体工程开工,到2022年3月29日下水库下闸蓄水,再到8月11日首台机组正式投产发电,项目建设团队依靠创新突破了一个个难点、痛点,在发电电动机、机组导水机构等方面涌现出多项行业内首创技术,打造出抽蓄电站的样板工程、“拳头”项目。



与常规水电站突出的不同点是,抽水蓄能电站使用的是可逆式水泵水轮发电机组,它可一机两用,放水发电时就是一台水轮发电机组,而抽水时其就变成了一台超大功率的“抽水泵”。



“抽水蓄能电站利用电力负荷低谷时的电能抽水至上水库,在电力负荷高峰期再放水至下水库发电,将电网负荷低时的多余电能,转变为电网高峰时期的高价值电能。”永泰抽蓄公司党支部书记、董事长严水霖介绍,项目投产后每年可减少标准煤消耗20.79万吨、碳减排42.2万吨,对于构建以新能源为主体的新型电力系统,实现碳达峰、碳中和战略目标具有重要战略意义。





据了解,通过永泰抽蓄电站建设带动,显著提升了库区农村居住环境,完善了当地交通基础设施,促进地方经济社会发展。其中,新建集中居民安置点4个,外迁县城套房安置点2个,让265户移民群众从土坯房搬入新楼房,用上自来水;新(修)建公路12.2公里,方便库区沿线村民出行,惠及当地13000余名山区群众;电站运营期每年可实现财政税收近2亿元。



记者了解到,目前福建省内仙游、周宁等地已有央企投建的抽水蓄能电站投用。而永泰抽水蓄能电站则是由福建本土企业福建投资集团投资建设。福建投资集团也由此成为八闽第一家具备自主建设和自主运营抽水蓄能电站能力的省属国有企业。目前,该项目正向水利部申报国家水土保持示范工程。
