来源:中国新闻网
发布时间:2016年05月30日
点击数: 351
随着第五号机组结束72小时试运行正式投产发电,金沙江观音岩水电站实现全面投产。
观音岩水电站为金沙江水电基地中游河段“一库八级”水电开发方案的最后一个梯级水电站,位于云南省华坪县与四川省攀枝花市的交界处,上游接鲁地拉水电站,下游距攀枝花市27公里。电站装机容量300万千瓦,年发电量122.40亿千瓦时,工程概算总投资为306.96亿元。

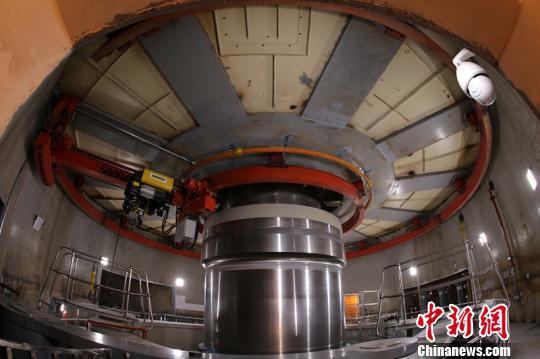

图为:观音岩水电站厂房内5号机组投产发电。田毅摄
“观音岩水电工程是一个充满挑战的‘竞技平台’,高达71米的‘软接头’为国内之最。”参建单位中国电建(601669)水电七局观音岩项目部经理刘代鸿站在厂房,看着告诉转动的机组充满了感慨。
在他背后,白花花的太阳直射大坝,脚下就是奔流不息的金沙江。
“刚进场,就遇到两个突出问题:地质和气候。”刘代鸿从2007年5月筹建开始就一直待在观音岩,9年时间,一步步见证着雄伟大坝的铸成。他告诉记者,2008年为大江截流创造条件,大坝导流明渠正式开始修建时,因为这个地区地质构造复杂,最主要出露岩石为砂岩,坝基岩体强烈溶蚀,防渗墙工程量大、任务重。正因为岩性较软且承载力不足,采用了混合坝型。拦河坝由左岸、河中碾压混凝土重力坝和右岸粘土心墙堆石坝组成,需在“软”、“硬”两种坝型间设置连接坝段,简称“软接头”。该“软接头”最大高度达71米,已属高坝,在国内还没有做过如此高的工程。
然而,受干热河谷气候影响,项目常年高温少雨,施工地表温度最高达61.5℃,最大日温差超过29度,施工作业环境恶劣。“20升的桶装水,3、4个人一上午就干光一桶。”刘代鸿说。
观音岩是金沙江中游唯一的界河电站,左岸在云南省丽江地区华坪县,右岸在四川省攀枝花市的界河塘坝河口附近。对观音岩而言,送出工程不仅涉及两省,还涉及两网。复杂的利益博弈和多方协调的细节,“三天三夜也说不完。”
水电站建设,其周边的珍稀植物和鱼类保护不容忽视。记者在现场了解到,观音岩现已建好鱼类增殖站面积45亩,近期增殖放流岩原鲤、四川白甲鱼、长薄鳅、圆口铜鱼4种鱼类,放流数量为46.5万尾每年。
观音岩水电站是“十二五”期间国家重点工程,也是“十三五”期间国家西电东送重要的电源点。观音岩水电站以发电为主,兼顾防洪、供水、库区航运及旅游等综合利用效益,为川滇两界市民提供清洁生产、生活用水。
特别声明:水电学会转载其他网站内容,出于传递更多信息而非盈利之目的,同时并不代表赞成其观点或证实其描述,内容仅供参考。版权归原作者所有,若有侵权,请联系我们删除。
